Wojciech Tracichleb · Blog  · 12 min czytania

Budowa fundamentów zimą – czy to bezpieczne? Praktyka wykonawcy

Czy fundament wylany w grudniu jest tak samo trwały jak ten z czerwca? Mówię wprost – pod jakimi warunkami zima nie jest wrogiem, a kiedy lepiej odpuścić.

Czy fundament wylany w grudniu jest tak samo trwały jak ten z czerwca? Mówię wprost – pod jakimi warunkami zima nie jest wrogiem, a kiedy lepiej odpuścić.

Pytanie o budowę fundamentów zimą wraca do mnie regularnie – szczególnie od inwestorów, którzy dostali pozwolenie jesienią i nie chcą czekać pół roku, żeby ruszyć z budową. Odpowiedź, którą daję na pierwszej rozmowie, brzmi prosto: tak, można budować fundamenty zimą, i robi się to na polskich budowach od dziesięcioleci. Ale „można" nie znaczy „bez różnicy". Zima dokłada szereg wymagań technologicznych, kosztów dodatkowych i ryzyk, których latem po prostu nie ma. W tym artykule pokażę Wam, kiedy warto wchodzić w fundamenty w okresie minusowych temperatur, co konkretnie trzeba dopilnować na placu budowy i przy jakich warunkach sam wstrzymuję prace, mimo że klient naciska.

Co naprawdę dzieje się z betonem przy ujemnych temperaturach

Żeby zrozumieć, dlaczego zima jest dla fundamentów wymagająca, warto wiedzieć, co technicznie dzieje się ze świeżo wylanym betonem. Beton wiąże dzięki reakcji chemicznej cementu z wodą – proces nazywa się hydratacją. Ta reakcja potrzebuje wody w stanie ciekłym i odpowiedniej temperatury, żeby zachodzić prawidłowo. Norma PN-EN 206 i wytyczne wykonawcze są w tej sprawie zgodne: w pierwszych godzinach po wbudowaniu temperatura betonu nie powinna spadać poniżej +5°C, dopóki materiał nie osiągnie tak zwanej wytrzymałości krytycznej, czyli mniej więcej połowy docelowej wytrzymałości projektowej.

Co się dzieje, jeśli świeży beton zamarznie? Woda zarobowa – zamiast wejść w reakcję z cementem – zamarza i rozsadza strukturę od wewnątrz. Lód ma większą objętość niż woda i tworzy mikrouszkodzenia w masie betonu. Po rozmrożeniu materiał wygląda na pierwszy rzut oka normalnie, ale jego wytrzymałość jest dramatycznie niższa od projektowej. Zdarza się, że beton po niekontrolowanym przemarznięciu osiąga zaledwie 30–40% założonej klasy. To nie jest fundament, na którym chcecie postawić dom na trzydzieści lat.

Dlatego pytanie zimą nie brzmi „czy będzie minus", tylko „jak długo i o ile". Krótkotrwały spadek do –2°C w nocy, gdy beton ma już za sobą kilkanaście godzin wiązania w temperaturze dodatniej, jest ryzykiem zarządzalnym. Ostry mróz –10°C w pierwszej dobie po betonowaniu to zupełnie inna sprawa.

Kiedy zima naprawdę zaczyna być problemem

Wyznaczam trzy progi, które zmieniają sposób prowadzenia budowy.

Pierwszy próg – temperatury dodatnie, ale niskie (od +5°C do 0°C). To jeszcze nie jest „budowa zimowa" w sensie technologicznym. Beton wiąże wolniej, prace organizacyjne idą trochę inaczej, ale nie wymaga to specjalnych domieszek ani osłon. Trzeba tylko pamiętać, że tempo postępu prac jest wolniejsze niż latem – chudziak schnie dłużej, beton wolniej osiąga wytrzymałość pozwalającą rozszalować, hydroizolacje aplikuje się ostrożniej.

Drugi próg – minusowe temperatury w nocy, dodatnie w dzień (–5°C nocą, +2°C dniem). Tutaj zaczyna się prawdziwa zimowa technologia. Beton musi być z domieszką przeciwmrozową, świeżo wylany element trzeba przykryć folią i często dodatkowo matami termoizolacyjnymi, a kierownik budowy musi codziennie weryfikować temperaturę betonu (a nie tylko powietrza). W tym zakresie da się prowadzić budowę w sposób kontrolowany, ale każdy etap kosztuje więcej i trwa dłużej.

Trzeci próg – stały mróz poniżej –5°C przez całą dobę, prognoza na kolejne dni także ujemna. Tu kończy się zdrowy rozsądek przy budowie domu jednorodzinnego. Owszem, w wielkich kontraktach infrastrukturalnych betonuje się i przy –15°C, ale tam buduje się namioty grzewcze, używa cementów wysoko egzotermicznych, monitoruje temperaturę betonu termoparami. Na typowej budowie domu jednorodzinnego takie zaplecze jest nieosiągalne ekonomicznie. Jeżeli prognoza pokazuje stały mróz – czekam, aż się ociepli. Zachowanie tego rozsądku to kwestia bezpieczeństwa konstrukcji, nie braku ambicji.

Domieszki przeciwmrozowe – co to jest i czego nie potrafią

Wokół domieszek przeciwmrozowych narosło sporo nieporozumień. Inwestorzy często myślą, że dodatek do betonu „chroni przed mrozem" w sensie magicznym – że można wylać taki beton w –10°C i nic się nie stanie. Tak nie jest.

Domieszki przeciwmrozowe (formalnie: przeciwmrozowe i przyspieszające twardnienie) działają w dwóch kierunkach. Po pierwsze, obniżają temperaturę zamarzania wody zarobowej – co oznacza, że woda pozostaje w stanie ciekłym przy temperaturach kilka stopni poniżej zera. Po drugie, przyspieszają reakcję hydratacji, dzięki czemu beton szybciej osiąga wytrzymałość krytyczną i staje się odporny na cykle zamarzania-rozmrażania.

Ale uwaga – te domieszki mają swoje granice. Producenci typowych dodatków przeciwmrozowych deklarują skuteczność do około –10°C, ale to są warunki laboratoryjne, gdzie temperatura jest stała, nie wieje wiatr, a beton jest właściwie ułożony i pielęgnowany. Na realnej budowie, gdzie wieje, gdzie temperatura w ciągu doby skacze, gdzie szalunki są wystudzone do –8°C, te bezpieczne marginesy szybko się kurczą. Traktuję domieszki jako wsparcie technologiczne dla zakresu –5°C do +5°C, a nie jako licencję na betonowanie w ostrym mrozie.

Druga ważna sprawa – domieszki muszą być dawkowane przez betoniarnię, nie przez wykonawcę z worka na placu budowy. Dawkowanie jest precyzyjne, zależne od temperatury, klasy betonu, ilości cementu. „Sypanie soli do betonu", o którym czasem słyszę, to droga prosto do skorodowanego zbrojenia – chlorki niszczą stal w ciągu kilku lat. Jeżeli zamawiacie beton zimą, mówcie operatorowi betoniarni wprost, jakie warunki są na placu, i pytajcie o protokół dostawy z podanymi parametrami betonu. Szczegóły opisuję w artykule o kontroli jakości betonu na budowie.

Pielęgnacja betonu zimą – tu rozstrzyga się trwałość fundamentu

Wbudowanie betonu to dopiero połowa pracy. Zimą drugą połową – tą, która naprawdę decyduje o jakości – jest pielęgnacja w pierwszych dniach po wylaniu. Tu popełnia się najwięcej błędów.

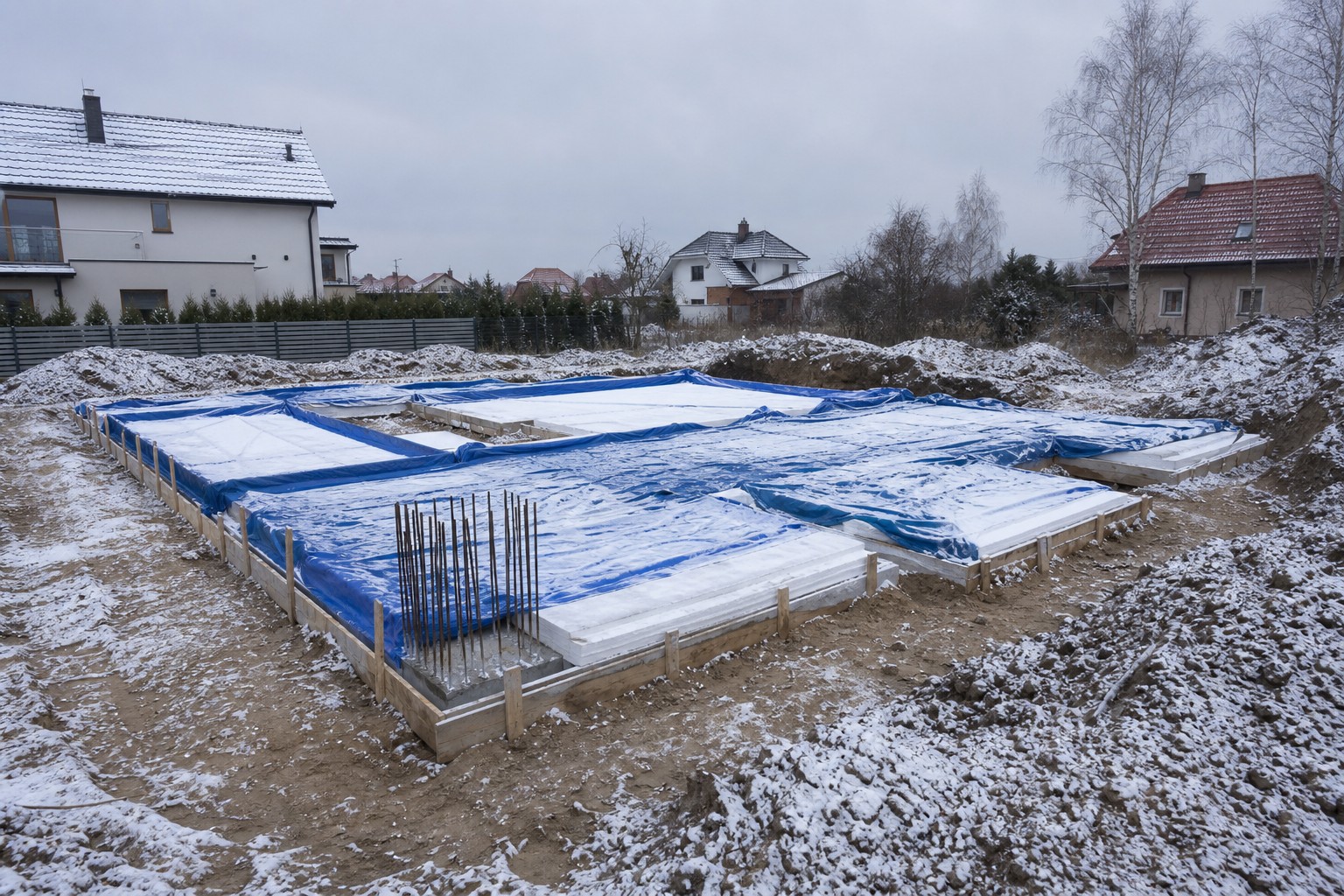

W mojej książce „Od marzenia do wprowadzenia" w części poświęconej stanowi zero opisuję pielęgnację betonu w dwóch wariantach: letnim i zimowym. Latem największym wrogiem jest zbyt szybkie odparowanie wody zarobowej i przykrywamy beton folią, żeby utrzymać wilgoć. Zimą priorytetem jest utrzymanie temperatury – beton w trakcie wiązania sam wydziela ciepło (egzotermicznie), więc dobrze izolowany element przez kilka dób może utrzymywać dodatnią temperaturę nawet przy minusie na zewnątrz.

W praktyce wygląda to tak. Po betonowaniu płyty fundamentowej lub ław pierwszą warstwą jest folia budowlana – chroni przed odparowaniem wody i bezpośrednim kontaktem z mrozem. Drugą warstwą są maty termoizolacyjne, które najczęściej wykonujemy ze styropianu o grubości kilku centymetrów albo specjalnych mat budowlanych do pielęgnacji. Boczne powierzchnie szalunków też powinny być izolowane – zwłaszcza te najbardziej narażone na wiatr.

Tak przykryty beton pielęgnujemy minimum 5–7 dni, a przy ostrzejszych warunkach nawet 10. Zimą beton zostaje zaszalowany i przykryty znacznie dłużej niż latem. Latem rozszalowanie ścian fundamentowych może nastąpić po 2–3 dobach, zimą – po 5–7 dobach minimum, w zależności od temperatury. Pośpiech na tym etapie to oszczędność, która kosztuje na trzydzieści lat.

Wibrowanie betonu, o którym piszę szerzej w części o stanie zero, jest zimą jeszcze ważniejsze niż latem. Niewibrowany lub źle wibrowany beton zawiera pęcherze powietrza, które przy zamarzaniu wody w mikroporach stają się punktami uszkodzeń. Zima nie wybacza powierzchownego wykonania.

Wykop i wymiana gruntu zimą – ryzyko, które inwestorzy lekceważą

Drugi obszar, w którym zima zmienia zasady gry, to prace ziemne. Wykonanie wykopu pod ławy lub pod płytę fundamentową, kiedy grunt jest zamarznięty, to inna robota niż latem. Koparka pracuje wolniej, zużywa więcej paliwa, łamie zęby na zmarzniętej skorupie. Ale to nie jest największy problem.

Większy problem jest taki: nie wolno betonować na zmarzniętym gruncie. Zamarznięty grunt po rozmrożeniu zmienia objętość, traci nośność, a fundament posadowiony na takiej warstwie zaczyna pracować nierówno. To prowadzi do pęknięć ścian, do problemów z izolacjami, do osiadania budynku.

Dlatego jeżeli wykop jest gotowy, a temperatury są ujemne, trzeba zabezpieczyć go przed przemarznięciem do czasu betonowania. Najczęściej robi się to przez przykrycie folią plus matami albo grubą warstwą słomy. Jeżeli wykop został zrobiony, a potem zamarzł na 30 cm w głąb i nie ma sposobu, żeby go rozmrozić, lepiej poczekać z betonowaniem.

Wymiana gruntu też staje się trudniejsza. Kruszywo zamarznięte w pryzmie nie zagęszcza się prawidłowo – warstwy nie wiążą się jak trzeba i po rozmrożeniu zaczynają się układać na nowo, co oznacza osiadanie. Jeżeli zimą koniecznie trzeba robić wymianę gruntu, kruszywo musi być dowożone z zabezpieczonego magazynu, układane szybko, zagęszczane warstwami 20–30 cm, jak opisuję w książce, i dobrze zabezpieczone przed przemarznięciem do momentu wylania betonu lub chudziaka.

Hydroizolacja, izolacja, zasypanie – co wstrzymać do wiosny

Tutaj dochodzimy do reguły, która ratuje wiele zimowych budów: nie wszystko musi być zrobione w ciągu zimy. Część prac fundamentowych można i należy odłożyć na okres po zimie, kiedy temperatury wrócą powyżej zera na stałe.

Hydroizolacja pionowa ścian fundamentowych – masy bitumiczne dwuskładnikowe, dyspersje, kauczuk polimerowy – wymaga temperatury podłoża i powietrza zazwyczaj powyżej +5°C, niektóre produkty od 0°C. Te wymogi są w kartach technicznych każdego producenta i nie ma sensu z nimi walczyć. Aplikacja masy bitumicznej w mrozie kończy się tym, że materiał nie wiąże, nie tworzy szczelnej powłoki, łuszczy się po pierwszym opadzie. Lepiej zostawić ściany fundamentowe „nagie" pod folią ochronną i wrócić do hydroizolacji wiosną.

Termoizolacja fundamentów – styrodur (XPS) lub styropian fundamentowy – montuje się na klej bitumiczny, który również ma wymagania temperaturowe. Klejenie XPS-u w temperaturach ujemnych nie trzyma. Zostawiamy do wiosny.

Folia kubełkowa – tę można już montować nawet zimą, bo jest mocowana mechanicznie, ale kładzie się ją dopiero po hydroizolacji i termoizolacji. Czyli i tak czeka.

Zasypanie fundamentów warstwami zagęszczanego kruszywa zimą jest możliwe, jeżeli kruszywo jest niezamarznięte i zagęszczanie odbywa się w odpowiednich warunkach. Ale w praktyce większość ekip zostawia ten etap do wiosny, równolegle z wykonaniem hydroizolacji i termoizolacji, bo to po prostu robocza całość.

Najczęstszy zimowy schemat, który stosuję, wygląda tak: zimą wylewamy płytę albo ławy, murujemy ściany fundamentowe na izolacji poziomej z papy, zabezpieczamy całość przed przemarznięciem, i zostawiamy fundamenty pod folią do czasu, aż przyjdzie ocieplenie. Wtedy wracamy z hydroizolacją, termoizolacją, drenażem, zasypywaniem. Ten model pracy działa i jest bezpieczny.

Realna kalkulacja – kiedy zima się opłaca, kiedy nie

Czy budowa fundamentów zimą się opłaca? To zależy od kontekstu finansowego i czasowego. Spotykam inwestorów, którzy nie chcą tracić pół roku, bo płacą za wynajem mieszkania albo mają umowę kredytową z konkretnym harmonogramem transz. Dla nich zimowy start fundamentów ma sens, mimo że jednostkowo kosztuje więcej. Spotykam też inwestorów, którzy „chcą zacząć przed świętami, żeby było", a w zasadzie nie mają realnego powodu. Tym zazwyczaj odradzam.

Co konkretnie kosztuje więcej zimą? Beton z domieszkami przeciwmrozowymi (dopłata netto, zależnie od dostawcy), maty termoizolacyjne i folie do pielęgnacji, dłuższy czas pielęgnacji oznaczający dłuższe związanie placu budowy, wolniejsze prace ziemne, większe ryzyko wstrzymań w razie zmiany pogody. Nie podaję konkretnych kwot, bo zmieniają się szybko, ale jednostkowo to są wzrosty 5–15% kosztu samego stanu zero w stosunku do budowy letniej.

Co zyskujecie? Czas. Jeżeli macie pozwolenie na budowę z grudnia, możecie wejść w styczniu z pracami fundamentowymi i być gotowi do murowania ścian na początek wiosny – zamiast czekać do marca-kwietnia z samym wykopem. Ten sam dom oddacie do użytku o trzy miesiące szybciej, co dla wielu rodzin ma realną wartość – mniej rat za wynajem, mniej miesięcy w starym mieszkaniu, więcej wiosennego światła na tarasie nowego domu.

Kiedy ja bym wstrzymał budowę

Mimo wszystkich technologii i domieszek są sytuacje, w których jako wykonawca podejmuję decyzję o wstrzymaniu prac. Mówię to wprost, bo nie chcę, żebyście wpadli w pułapkę pośpiechu.

Wstrzymuję prace, kiedy prognoza pokazuje stały mróz poniżej –7°C przez kolejne 5–7 dni, bez okna ocieplenia. W takich warunkach pielęgnacja świeżego betonu staje się hazardem, a koszty zabezpieczeń przekraczają wartość zaoszczędzonego czasu.

Wstrzymuję, kiedy wykop jest zalany wodą, a temperatury są ujemne. Lód w wykopie pod fundamentem to katastrofa technologiczna – nie wolno betonować w takich warunkach, trzeba odpompować, osuszyć, sprawdzić nośność gruntu po rozmrożeniu.

Wstrzymuję, kiedy ekipa nie ma doświadczenia w pracach zimowych i nie jest w stanie zorganizować odpowiedniego zabezpieczenia. Nie każdy wykonawca, który robi fundamenty latem, poradzi sobie z zimową pielęgnacją. To jest moment, w którym trzeba szczerze ze sobą porozmawiać i nie udawać, że „jakoś to będzie".

I wstrzymuję, kiedy klient nie ma zaplecza finansowego na ewentualne przestoje. Zima to też ryzyko nagłej zmiany pogody i konieczności kilkudniowego oczekiwania – trzeba mieć w budżecie miejsce na takie sytuacje.

Co powinniście ustalić z wykonawcą przed startem zimowym

Jeżeli decydujecie się na fundamenty zimą, jest kilka punktów, które koniecznie omówcie z wykonawcą przed podpisaniem umowy. Po pierwsze – kto odpowiada za zabezpieczenie betonu w pierwszych dobach po wylaniu. To powinno być w umowie wprost, kto kupuje folie i maty, kto monitoruje temperaturę, kto ponosi koszt ewentualnej naprawy w razie przemarznięcia. Po drugie – jakie domieszki będą stosowane w betonie i przy jakich temperaturach betoniarnia w ogóle dostarcza beton (większość ma dolną granicę około –5°C temperatury powietrza). Po trzecie – jaka jest procedura w razie nagłej zmiany pogody. Czy wykonawca wstrzymuje prace, czy próbuje „pchać dalej". Po czwarte – jaki jest zakres prac wykonywanych zimą, a co odkłada się do wiosny (hydroizolacja, termoizolacja, zasypywanie). Te ustalenia oszczędzają mnóstwo nieporozumień w styczniu, kiedy temperatura nagle leci do –12°C i okazuje się, że nikt nie wie, kto za to odpowiada.

Niezależnie od pory roku obowiązuje też reguła, którą powtarzam w książce: odbiór częściowy każdego etapu z kierownikiem budowy. Zimą jest to jeszcze ważniejsze, bo wiele wad ujawnia się dopiero wiosną, po pierwszych cyklach rozmrażania. Jeżeli macie protokoły odbiorów, dokumentację fotograficzną, zapisy temperatur w dzienniku budowy – jesteście w lepszej pozycji w razie sporu.

Zima nie jest wrogiem, ale wymaga pokory

Wracając do pytania z tytułu – czy budowa fundamentów zimą jest bezpieczna? Tak, pod warunkiem, że trzymacie się technologii, macie wykonawcę, który rozumie zimowe rygory, i nie próbujecie iść na skróty. Polskie budownictwo ma wieloletnie doświadczenie w prowadzeniu prac w okresie zimowym, normy są jasne, materiały dostępne. Tysiące domów zostało wybudowanych z fundamentami wylanymi w styczniu czy lutym i stoi po dwadzieścia, trzydzieści lat bez problemów konstrukcyjnych.

Ale „bezpieczne" znaczy „wykonane zgodnie z technologią", a nie „wykonane szybko, byle do przodu". Zima ostrzejszą ręką sprawdza wszystkie skróty, które latem uchodziły. Niewibrowany beton, niezagęszczone kruszywo, hydroizolacja położona na zmarzniętym podłożu, pielęgnacja ograniczona do dwóch dób – każdy z tych błędów zimą ma znacznie poważniejsze konsekwencje niż latem. Mróz nie wybacza powierzchowności.

Mój praktyczny rachunek wygląda tak: jeżeli macie dobrego wykonawcę, kierownika budowy, który rzeczywiście jest na placu w trakcie betonowania, prognozę pogody, która nie zapowiada katastrofy, i bufor finansowy na ewentualne przestoje – budujcie. Jeżeli choć jeden z tych warunków nie jest spełniony, lepiej poczekać do marca. Trzy miesiące spokoju są warte więcej niż trzy miesiące zaoszczędzonego czasu na fundamentach, których jakości nie jesteście pewni.
