Wojciech Tracichleb · Blog · 16 min czytania
Jak zabezpieczyć budowę przed zimą — praktyczny przewodnik
Mróz, woda i wiatr potrafią w jeden sezon cofnąć Waszą budowę o kilka miesięcy. Pokazuję, co zabezpieczyć i w jakiej kolejności.

Decyzja o tym, czy zimować budowę, czy mimo niskich temperatur kontynuować prace, jest jedną z tych, które inwestorzy podejmują najczęściej w pośpiechu – gdzieś w listopadzie, gdy spadną pierwsze przymrozki, a ekipa zaczyna mówić, że „już chyba kończymy na ten rok”. Tymczasem to pytanie powinno paść już na etapie planowania harmonogramu budowy domu, a nie w przedostatnim tygodniu sezonu. Tymczasem to, w jakim stanie zostawicie budowę na zimę, decyduje o tym, czy wiosną wrócicie do tego samego placu budowy, który zostawiliście, czy do placu, na którym trzeba będzie naprawiać szkody – czasem bardzo poważne i bardzo kosztowne.
Z mojego doświadczenia wynika, że najwięcej szkód zimowych nie bierze się z mrozu samego w sobie. Mróz jest przewidywalny – jeśli wiemy, że temperatura spadnie poniżej zera, to wiemy też, co należy zrobić. Problemem jest woda. Woda, która wsiąka w niezabezpieczone fundamenty, w mury bez czapki ochronnej, w stropy z niezatkanymi rurami i w wylewki, na które kapie z dziurawego pokrycia. Ta woda zamarza, rozsadza materiał, a potem, gdy puści, zostawia po sobie spękania, wykwity, ubytki i wilgoć, której nie da się już wyprowadzić bez kucia.
W tym artykule pokażę Wam, jak podejść do zabezpieczenia budowy przed zimą całościowo – to także jeden z punktów, które warto domknąć na etapie listy rzeczy do załatwienia przed rozpoczęciem budowy – bo to nie jest jedna czynność, którą można odhaczyć w sobotę po południu. To zestaw decyzji, które zależą od tego, na jakim etapie kończycie sezon. Inaczej zabezpiecza się sam fundament, inaczej stan surowy otwarty, a jeszcze inaczej dom, w którym są już okna, ale nie ma jeszcze ogrzewania.
Najpierw odpowiedzcie sobie na jedno pytanie: gdzie kończycie sezon
Zanim przejdziemy do konkretów, musicie sobie uczciwie powiedzieć, na jakim etapie znajduje się Wasza budowa w momencie, gdy zaczyna robić się zimno. To determinuje wszystko. Inaczej wygląda zabezpieczenie świeżo wylanych fundamentów, inaczej wymurowanych ścian parteru bez stropu, inaczej budynku w stanie surowym otwartym (czyli z dachem, ale bez okien), a jeszcze inaczej budynku w stanie surowym zamkniętym.
Najgorszy moment na zimowanie to stan, w którym fundamenty są wykonane, ściany parteru wymurowane, a stropu lub dachu jeszcze nie ma. Mówiąc wprost – jest to wanna betonowo-ceramiczna otwarta od góry, do której przez całą zimę będzie nalewać deszcz, śnieg, a potem woda z roztopów. Jeśli macie wybór, lepiej w takiej sytuacji zaplanować prace tak, żeby albo zatrzymać się przed wylaniem fundamentów, albo zamknąć budynek przynajmniej do poziomu stropu lub przykryć go prowizorycznym dachem. To kwestia planowania harmonogramu wcześniej – nie reagowania na pogodę w listopadzie. Pełen kontekst tego, kiedy w ogóle ma sens start z budową, znajdziecie w tekście o tym, kiedy najlepiej zacząć budowę domu.
Świeży beton – pierwsza linia obrony przed mrozem
Zaczynam od betonu, bo to materiał, który najczęściej trafia na budowę pod koniec sezonu i któremu mróz potrafi zaszkodzić najbardziej. Beton, który zamarznie, zanim zwiąże, traci wytrzymałość. Nie odrobinę – traci ją drastycznie. To nie jest problem, który da się naprawić poprzez „dolanie cementu wiosną”. To jest wada konstrukcyjna, której konsekwencje nosicie przez cały okres użytkowania domu.
Jeśli betonujecie późną jesienią, w temperaturach zbliżonych do zera lub tuż powyżej, recepta jest prosta. Zamawiacie beton z dodatkiem mrozoodpornym, czyli tak zwanym dodatkiem zimowym. Przyspiesza on wiązanie betonu w niskich temperaturach, dzięki czemu materiał zdąży osiągnąć minimalną wytrzymałość, zanim chwyci go mróz. To, o czym powie Wam każdy operator betoniarni i co powinno być oczywiste – przykrywacie świeży beton folią na pierwszą noc. Najlepiej zwykłą czarną folią budowlaną, dociążoną tak, żeby jej nie zerwał wiatr. Po pierwszej nocy folię można zdjąć, ale jeśli prognoza zapowiada kolejne mrozy, trzymajcie przykrycie dłużej. W bardzo niskich temperaturach lub przy długich seriach mrozów warto dołożyć warstwę izolującą – maty słomiane, wełnę mineralną w rolkach lub po prostu drugą warstwę folii z poduszką powietrzną. Konkretne rozwiązanie zawsze konsultujcie z kierownikiem budowy oraz dostawcą betonu, bo to oni znają parametry konkretnej mieszanki i lokalne warunki.
Jest natomiast jedna zasada, której powinniście się trzymać niezależnie od dodatków zimowych – jeśli idą duże mrozy, a macie możliwość przełożyć betonowanie o tydzień czy dwa, to po prostu to zróbcie. W setkach domów, które przeszły przez moje ręce, pośpiech pod koniec sezonu jest najczęstszą przyczyną katastrof betonowych. Wykonawcy chcą skończyć przed zimą, inwestorzy chcą wykorzystać transzę kredytu – a beton tego nie wybacza. Konsultujcie to z kierownikiem budowy i nie zdawajcie się tylko na opinię wykonawcy, bo wykonawca może być nieobiektywny, jeśli spieszy mu się bardziej niż Wam.
Fundamenty – woda jest większym wrogiem niż mróz
Załóżmy, że fundamenty są już wylane i związane. Co dalej? Tu wracamy do tego, o czym wspomniałem na początku – w fundamentach głównym problemem nie jest mróz w betonie, tylko woda i grunt wokół niego.
Jeśli budujecie na ławach fundamentowych w gruncie wysadzinowym, to zasada jest taka: ławy posadowione poniżej poziomu przemarzania są bezpieczne tak długo, jak długo grunt nad nimi nie został zdjęty. Poziom przemarzania w Polsce zależy od strefy klimatycznej – inaczej wygląda na Wybrzeżu, inaczej na Suwalszczyźnie. Konkretną głębokość dla Waszej działki znajdziecie w projekcie, a w razie wątpliwości potwierdza ją kierownik budowy. W momencie, gdy odkrywacie wykop pod ławy, grunt rodzimy traci swoją izolację cieplną. Dlatego wykopy pod fundament w okresie zimowym należy rozpoczynać tylko w okienku pogodowym – po sprawdzeniu prognozy z kilku źródeł i po decyzji kierownika, że okno pogodowe jest na tyle stabilne, by ekipa zdążyła wylać i rozszalować ławy oraz osypać je ziemią, zanim mróz wniknie w głąb gruntu.
Nie musicie zasypywać całego wykopu na metr. Chodzi o to, żeby ziemia znajdująca się pod ławami fundamentowymi nie zamarzła. W przypadku łagodnych zim w zupełności wystarcza pokrycie samych ław, czyli najczęściej zasypanie wykopu na wysokość około czterdziestu centymetrów od poziomu posadowienia. Przy ostrzejszych mrozach skonsultujcie to z kierownikiem – to on po obejrzeniu warunków zdecyduje, jak głęboko trzeba zabezpieczyć fundament.
Jeśli pogoda jest niepewna, a Wy nie macie pewności, że ekipa przeprowadzi prace sprawnie, poczekajcie na lepszą pogodę. W ostateczności nawet do wiosny. Lepiej odłożyć działanie, niż najpierw odkopywać, a potem zasypywać teren budowy – albo, co gorsza, zostawić całość odsłoniętą i wystawioną na działanie mrozu przez całą zimę. To brutalna prawda o budowie: czasem najlepszą decyzją jest nic nie robić.
W przypadku płyty fundamentowej sytuacja jest prostsza, bo płyta sama w sobie stanowi pokrycie gruntu. Tu musicie zadbać o to, żeby boki płyty były zabezpieczone – jeśli izolacja pionowa nie jest jeszcze zrobiona (a zazwyczaj zostawiam ten etap na później, bo styropian przyklejony do fundamentu i tak zostanie uszkodzony przez kolejne ekipy), to przynajmniej osłońcie boki płyty grubą folią lub geowłókniną, żeby ograniczyć przemarzanie betonu od krawędzi.
Mury bez stropu – czapka ochronna to obowiązek

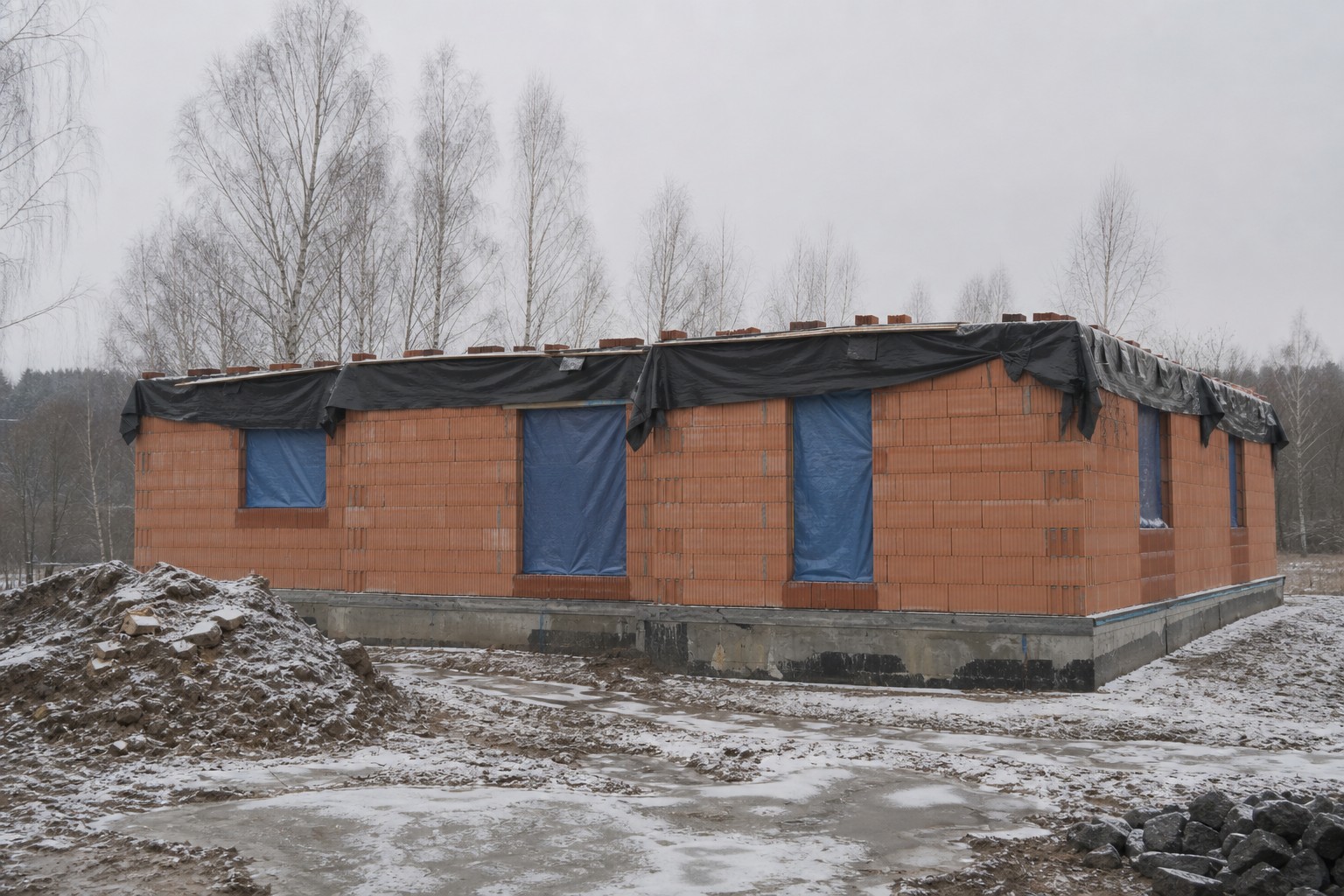

Jeśli kończycie sezon na poziomie wymurowanych ścian parteru, bez stropu i bez dachu, macie do dopilnowania kilka rzeczy. Pierwsza i najistotniejsza: górna krawędź muru musi być przykryta. Pustak ceramiczny, gazobeton, silikat – wszystkie te materiały są nasiąkliwe. Woda, która wsiąknie w mur od góry, zamarznie i rozsadzi pustak. Wiosną zobaczycie spękania, których nie chcecie zobaczyć na ścianie nośnej.
Najprostszym i najtańszym rozwiązaniem jest przykrycie korony muru folią budowlaną dociążoną cegłami lub deskami. Folia musi być szczelna i dobrze umocowana, bo zimowy wiatr potrafi zerwać byle jakie zabezpieczenie w jedną noc. Lepszym rozwiązaniem jest położenie na koronie muru tak zwanej czapki – pasów grubej folii lub papy zachodzących na ścianę z obu stron i zabezpieczonych mechanicznie.
Pamiętajcie też o oknach – czyli właściwie o otworach okiennych. Otwory okienne w niedokończonym domu to studnie, którymi woda i śnieg dostają się do środka. Jeśli nie macie jeszcze stolarki, otwory powinny być zabite folią lub plandeką. Nie zostawiajcie ich otwartych, bo śnieg zalegający wewnątrz budynku przez całą zimę nasączy Wam wnętrze ścian, a wiosną cały ten śnieg trzeba będzie z domu wynosić.
Jeśli macie już zaczęte trzpienie żelbetowe lub wieńce w trakcie wykonywania, a temperatura spada – albo zakończcie ten etap z dodatkiem zimowym i pełnym zabezpieczeniem termicznym, albo przerwijcie i zabezpieczcie zbrojenie przed korozją (folia plus regularne sprawdzanie, czy nie pojawia się rdza). Zardzewiałe pręty można oczywiście wyczyścić, ale lepiej do tego nie dopuścić. Decyzję o kontynuacji albo przerwaniu wieńców w niskich temperaturach każdorazowo zostawiajcie kierownikowi budowy – to on bierze za nią odpowiedzialność konstrukcyjną.
Stan surowy otwarty – dach jest, ale czy skuteczny
Stan surowy otwarty to sytuacja, w której macie już dach, ale brak okien, drzwi i bramy garażowej. Wbrew pozorom to nie jest stan, w którym budynek jest „w miarę zabezpieczony”. To jest stan, w którym przez te otwory wleci do środka cały śnieg, jaki spadnie w okolicy.
Pierwsza rzecz: sprawdźcie, czy pokrycie dachu jest faktycznie szczelne. To brzmi jak banał, ale często zdarza się, że pod koniec sezonu obróbki blacharskie nie są jeszcze skończone, a brakujące fragmenty są prowizorycznie zabezpieczone czymś, co ma „wytrzymać do wiosny”. Nie wytrzyma. Obróbki blacharskie to najczęstszy powód przeciekania dachów – jeśli nie są skończone, dopilnujcie, żeby zostały wykonane przed nadejściem zimy, nawet jeśli oznacza to dodatkowy koszt i przyspieszony termin. Mokra więźba dachowa, do której przez całą zimę kapie woda z roztopów, to coś, czego nie chcecie zobaczyć w marcu.
Druga rzecz: rynny i rury spustowe. Jeśli są zamontowane, a budynek nie jest jeszcze podłączony do żadnej instalacji odprowadzającej wodę, to woda spływająca z dachu trafia bezpośrednio pod fundamenty. Strumień spadający z całego dachu wypłukuje grunt wokół budynku i podmywa fundament – tym szybciej, im sypkiego materiału (piasek, żwir) jest więcej w bezpośrednim sąsiedztwie. Zaplanujcie prowizoryczne odprowadzenie wody – choćby rurą drenażową lub elastycznym wężem – gdzieś dalej od budynku. Nie pozwólcie, żeby woda z całego dachu lała się przez całą zimę przy ścianie.
Trzecia rzecz: otwory okienne, drzwiowe i bramowe. Najczęściej zabezpiecza się je grubą folią budowlaną lub plandekami przybitymi do ościeży. To rozwiązanie tymczasowe, ale skuteczne, jeśli wykonane porządnie. Folia musi być rozpięta na całej powierzchni otworu, dobrze umocowana po obwodzie i zachodząca na ościeże z obu stron. Brzydkie, ale działa. Jeśli planujecie wpuścić zimą do środka jakąkolwiek ekipę – na przykład elektryka, który chce już zacząć kable, albo hydraulika z pracami w piwnicy – sytuacja zmienia się i wracamy do tego za chwilę.
Instalacje wodne – pierwszy mróz potrafi zalać dom
To jest temat, na który chcę zwrócić Waszą szczególną uwagę, bo widzę go nagminnie. Jeśli macie już doprowadzoną wodę na budowę – z przyłącza, z kranu na działce, z rurą wpuszczoną do budynku – bezwzględnie zamknijcie zasuwę przed pierwszymi mrozami. I spuśćcie wodę z rur, które są na działce.
Woda zamarzająca w rurze to nie jest problem teoretyczny. To jest problem, który kończy się pęknięciem rury. A pęknięta rura odkryje się dopiero wtedy, gdy odkręcicie wodę wiosną – i wtedy zaleje Wam dom albo zaleje grunt wokół fundamentu. To jeden z tych błędów, których nie chcecie popełnić, bo konsekwencje są nieproporcjonalnie duże w stosunku do wysiłku potrzebnego, żeby ich uniknąć.
Procedura jest prosta. Zamknięcie głównej zasuwy przyłącza wody plus opróżnienie rur, które zostały na działce (najczęściej przez najniższy zawór spustowy lub po prostu rozkręcenie). Jeśli macie już wykonane wewnętrzne instalacje wodne i przeprowadzoną próbę szczelności wodą – czyli rury są wypełnione wodą – sytuacja jest poważniejsza. W nieogrzewanym domu woda w rurach zamarznie. Albo musicie przed zimą przedmuchać instalację sprężonym powietrzem (co i tak zaleca się robić po próbie wodnej, bo zostawianie wody w rurach na długi czas jest błędem), albo trzeba zapewnić ogrzewanie.
To samo dotyczy instalacji ogrzewania podłogowego, jeśli jest już rozłożona i napełniona wodą do próby ciśnieniowej. Standardowo do prób ciśnieniowych instalacji grzewczej w okresie zimowym używa się wody z dodatkiem glikolu lub po prostu sprężonego powietrza. Konkretną metodę i stężenie glikolu uzgodnijcie z hydraulikiem oraz kierownikiem budowy, zanim zostawicie budowę na zimę – to oni biorą odpowiedzialność za szczelność i parametry instalacji.
Świeża wylewka i tynki w zimie – najtrudniejszy scenariusz
Jeśli kończycie sezon w momencie, w którym wewnątrz domu są już tynki gipsowe lub świeża wylewka, a dom nie jest ogrzewany – macie problem, do którego trzeba podejść wyjątkowo ostrożnie. Wylewka cementowa wiąże 28 dni i przez cały ten czas wymaga dodatniej temperatury. Jeśli świeżo wylana wylewka zamarznie, traci wytrzymałość. To nie jest sytuacja, którą można naprawić – taką wylewkę trzeba skuć i wylać od nowa.
Tynki gipsowe są jeszcze bardziej wrażliwe – więcej o tym, czy w ogóle budowa domu zimą jest możliwa i które prace „mokre" odpadają, piszę w osobnym tekście. Gips nie toleruje ujemnych temperatur w okresie schnięcia. Jeśli tynk zamarznie, zanim wyschnie, zniszczeniu ulega struktura, pojawiają się wykwity, materiał odpada od ścian. To samo dotyczy gładzi, jeśli ktoś próbował je robić jesienią w nieogrzewanym domu.
Stąd prosta zasada – tynków i wylewek nie wykonuje się w nieogrzewanym domu w okresie, w którym temperatura zewnętrzna spada poniżej zera. Jeśli mimo to chcecie kontynuować te prace zimą, musicie zapewnić ogrzewanie wnętrza. Najczęściej robi się to za pomocą nagrzewnic gazowych lub elektrycznych – ale to z kolei oznacza, że dom musi być zamknięty oknami i drzwiami, bo inaczej spalacie pieniądze na ogrzewanie placu budowy. Plus dochodzi kwestia bezpieczeństwa pożarowego i wentylacji – nagrzewnica gazowa w zamkniętym pomieszczeniu wymaga dolotu świeżego powietrza, a w niektórych konfiguracjach grozi zatruciem tlenkiem węgla. Nie kombinujcie sami – instalację nagrzewnic w trakcie prac wykończeniowych powinien zaplanować wykonawca, który robi to regularnie i wie, jak zapewnić bezpieczną wymianę powietrza.
Patrząc na to całościowo – jeśli robicie tynki, planujcie tak, żeby skończyć je we wrześniu lub październiku, tak żeby do listopada wnętrze domu zdążyło wyschnąć w naturalnych warunkach. Wylewki – analogicznie. Inaczej musicie zaakceptować dodatkowe koszty ogrzewania, ryzyko związane z nagrzewnicami w zamkniętym budynku i wydłużony czas schnięcia.
Drewno i konstrukcje drewniane na zimę
Jeśli macie zamontowaną więźbę dachową lub wiązary, ale dach nie jest jeszcze pokryty – to bardzo pilnie domknijcie pokrycie przed zimą. Drewno konstrukcyjne sprzedawane jest z określoną wilgotnością (zazwyczaj poniżej 18 procent dla drewna klasy C24) i przez całą zimę odsłonięte działa jak gąbka. Mokra więźba traci właściwości konstrukcyjne, zaczyna się wykrzywiać, pęka. To jest problem, którego konsekwencje będziecie odkrywać przez kolejne lata.
Jeśli z jakichś powodów nie da się skończyć pokrycia, więźba musi być przykryta szczelnie folią lub plandeką. Nie chodzi o symboliczne narzucenie folii – chodzi o pełne, mechaniczne zabezpieczenie całej powierzchni dachu, które wytrzyma zimowe wiatry. Znowu – folia źle umocowana to gorzej niż brak folii, bo zerwie ją wiatr i będziecie mieć fałszywe poczucie bezpieczeństwa.
Drewno składowane na budowie – łaty, kontrłaty, deski, materiał na wiązary – przechowujcie pod zadaszeniem, na podkładkach, z odstępem od ziemi. Drewno położone bezpośrednio na gruncie zimą zamoknie i zacznie pleśnieć. To samo dotyczy stolarki, jeśli okna lub drzwi już dotarły, a nie są jeszcze zamontowane – koniecznie pod dach, na podkładkach, najlepiej w pomieszczeniu suchym i zabezpieczonym przed kradzieżą.
Materiały budowlane i bezpieczeństwo placu
Cement, gips, zaprawy, kleje – wszystkie te materiały są wrażliwe na wilgoć. Worek cementu pozostawiony na zimę pod gołym niebem to worek do wyrzucenia. Nawet jeśli jest pod folią, wilgoć z gruntu będzie do niego docierać i materiał zwiąże w worku. Wiosną otworzycie worek i wyciągniecie z niego cementową bryłę.
Przed zimą wszystkie materiały sypkie powinny być albo wykorzystane, albo przeniesione do zamkniętego pomieszczenia. Jeśli macie już garaż lub pomieszczenie techniczne pod dachem i z prowizorycznym zamknięciem – to świetne miejsce na składowanie. Jeśli nie, lepiej zamówić materiały dopiero wiosną, niż próbować je przezimować.
Druga sprawa to bezpieczeństwo placu budowy. Zima to czas, w którym budowa jest najbardziej narażona na kradzieże – nikt tam nie pracuje, dni są krótkie, śnieg tłumi dźwięki. Zabezpieczcie wszystko, co da się ukraść. Najlepiej wynieść z placu wszystkie cenne materiały. Brama, ogrodzenie tymczasowe, kłódki – sprawdźcie, czy są w dobrym stanie. Dobrze pomyśleć o ubezpieczeniu domu w budowie, jeśli macie wątpliwości, czy obecna polisa pokrywa zimowy okres bez prac. Pamiętajcie też, że ubezpieczenie od kradzieży zazwyczaj wymaga określonego stanu zaawansowania budynku oraz dodatkowych zabezpieczeń (alarm, monitoring, ogrodzenie). Konkretne warunki różnią się między ubezpieczycielami – przed sezonem zimowym przeczytajcie polisę OWU i dopytajcie agenta, czy spełniacie wymagania. Polisa, która formalnie obowiązuje, a której warunki kradzieżowe nie są spełnione, w razie szkody nie zadziała.
Trzecia sprawa to dokumenty. Dziennik budowy nie należy do tych rzeczy, które dobrze znoszą zimę w wilgotnej szafce na nieogrzewanej budowie. Zabierzcie go do domu, razem z całą dokumentacją techniczną, projektem i protokołami. Nie zostawiajcie też cennych narzędzi.
Sprawy formalne – kierownik budowy i przerwa zimowa
Formalnie rzecz biorąc, dłuższa przerwa w robotach budowlanych wymaga wpisu do dziennika budowy. Kierownik budowy powinien odnotować zakończenie etapu prac przed przerwą zimową, opisać stan, w jakim zostawiacie budynek, i ewentualne zalecenia dotyczące ponownego rozpoczęcia robót. Jeśli przerwa jest długa, przed wznowieniem prac wiosną kierownik powinien przeprowadzić inspekcję i ocenić, czy stan budynku pozwala na kontynuację bez dodatkowych ekspertyz. Konkretne zasady dotyczące przerw w robotach reguluje Prawo budowlane oraz zapisy w dzienniku budowy – ich interpretację każdorazowo zostawcie kierownikowi.
Pamiętajcie też o transzach kredytu, jeśli budujecie na kredyt hipoteczny. W umowie kredytowej macie rozpisany harmonogram prac z datami. Jeśli przerwa zimowa wpływa na te terminy, lepiej skontaktować się z bankiem i dowiedzieć, czy można je przedłużyć, niż ryzykować problemy z wypłatą kolejnej transzy. Banki zazwyczaj rozumieją sezonowość prac budowlanych, ale lepiej to uzgodnić, niż się tłumaczyć po fakcie.
Patrzcie szeroko – zimowanie zaczyna się latem
Na koniec rzecz, którą chcę, żebyście wzięli do siebie. Najlepsze zabezpieczenie budowy przed zimą zaczyna się nie w listopadzie, tylko w lipcu. To znaczy – zaczyna się od planowania harmonogramu prac w taki sposób, żeby na zimę zostawić budynek w jednym z trzech racjonalnych stanów: albo przed wylaniem fundamentów, albo w stanie surowym zamkniętym z domkniętym dachem, albo w stanie deweloperskim z możliwością ogrzewania.
Najgorszy wariant to zimowanie w połowie etapu – fundamenty bez ścian, ściany bez stropu, strop bez dachu, dach bez okien. Każdy z tych pośrednich stanów jest tak naprawdę zaproszeniem dla wody, mrozu i wiatru do tego, żeby zniszczyły efekty Waszej dotychczasowej pracy. Jeśli już teraz, planując budowę, wiecie, że nie wyrobicie się przed zimą do bezpiecznego etapu – lepiej zwolnić, zaplanować prace tak, żeby zimę spędzić na bezpiecznym etapie, i ruszyć z resztą wiosną.
Ostatnia praktyczna uwaga. Po przerwie zimowej, gdy wracacie na budowę wiosną, przeprowadźcie pełny przegląd. Sprawdźcie wszystkie elementy, które były narażone na działanie warunków atmosferycznych. Obejrzyjcie korony murów, zbrojenie, beton, drewno, izolacje. Wykryjcie ewentualne uszkodzenia, zanim zaczniecie kolejny etap prac. Bo budowanie na uszkodzonym fundamencie czy na zniszczonej konstrukcji oznacza, że problemy będą się propagować w górę przez cały budynek. Lepiej naprawić je teraz niż po wykończeniu.
