Wojciech Tracichleb · Blog  · 11 min czytania

Schnięcie tynków – ile trwa naprawdę i co blokuje

Schnięcie tynków blokuje tylko 3 konkretne prace. Reszta budowy może toczyć się dalej – pokazuję, jak ułożyć harmonogram bez tygodni przestoju.

Schnięcie tynków blokuje tylko 3 konkretne prace. Reszta budowy może toczyć się dalej – pokazuję, jak ułożyć harmonogram bez tygodni przestoju.

Wokół schnięcia tynków narosło sporo nieporozumień. Najczęściej słyszę pytanie: „Ile dni musimy czekać po tynkach, zanim ruszymy z kolejnymi pracami?". Pytanie jest źle postawione. Tynki rzeczywiście schną tygodniami, ale w praktyce wykonawczej blokują tylko trzy konkretne prace. Cała reszta harmonogramu toczy się równolegle – i tak powinien wyglądać dobrze prowadzony plac budowy.

W tym artykule chcę z Wami uporządkować dwie rzeczy. Po pierwsze – co realnie zatrzymuje budowę przez czas schnięcia tynków, a co nie ma z tym nic wspólnego. Po drugie – jak wygląda prawdziwa kolejność prac po tynkach, krok po kroku, taka jaką prowadzę na swoich budowach od ponad dwunastu lat.

Co realnie blokuje wyschnięcie tynku

Schnięcie tynków zatrzymuje tylko trzy prace, i są to wszystkie prace, które wykonujemy na samym końcu wykończeniówki:

Gładzie gipsowe. Gładź to bardzo cienka warstwa drobnoziarnistego materiału nakładana na tynk po to, żeby uzyskać gładką powierzchnię pod malowanie. Jeśli pod gładzią pozostanie nadmiar wilgoci z tynku, materiał nie zwiąże się prawidłowo z podłożem, mogą pojawić się plamy, wykwity, a w gorszych przypadkach gładź zacznie się punktowo odspajać. Dlatego pod gładzie tynk musi być po prostu suchy.

Malowanie ścian i sufitów. Tutaj problem jest jeszcze prostszy. Powłoka malarska – niezależnie od tego, czy mówimy o farbie akrylowej, lateksowej czy ceramicznej – chwyta tylko na suchym podłożu. Jeśli pomalujecie wilgotny tynk, wilgoć będzie próbowała wyjść na zewnątrz przez powłokę farby. Efekty są różne: od plam i przebarwień, przez wykwity solne, po łuszczenie się farby całymi płatami. Doświadczony malarz zawsze sprawdzi wilgotność tynku przed wzięciem się do pracy.

Płytki na hydroizolacji w łazience. To ostatni i najczęściej niedoceniany problem. W łazienkach kładziemy hydroizolację (folię w płynie lub specjalistyczną membranę) bezpośrednio na tynk cementowo-wapienny, a dopiero na hydroizolację – klej i płytki. Jeśli tynk pod hydroizolacją jest wilgotny, masa hydroizolacyjna nie zwiąże się prawidłowo. Po jakimś czasie cała warstwa hydroizolacji wraz z płytkami zaczyna pracować, odspajać się, a w skrajnym przypadku – odpadać. Naprawa wymaga zrywania całych ścian łazienki. Dlatego w łazience na suchy tynk czekamy bezwzględnie.

Trzy prace. Reszta budowy nie ma z wilgotnością tynku absolutnie nic wspólnego.

Co spokojnie idzie równolegle ze schnięciem tynków

Tu zaczyna się największa strata czasu na wielu budowach prowadzonych systemem gospodarczym. Inwestor po wyjściu tynkarzy „daje tynkom wyschnąć" przez dwa tygodnie, nic w tym czasie nie organizuje, a potem dziwi się, że termin oddania kluczy odsuwa się o miesiąc. Tymczasem przez ten czas można było zrobić ogromny kawał roboty.

Dosłownie 1–2 dni po wyjściu ekipy tynkarskiej powinien wrócić hydraulik, żeby dokończyć podejścia rozprowadzone jeszcze przed tynkami – do umywalek, prysznica, wanny, zlewozmywaka, pralki. Sama instalacja wodna i kanalizacja zostały rozłożone i zamknięte próbą szczelności wcześniej, a wilgotność świeżych tynków w żaden sposób nie utrudnia pracy ekipie hydraulicznej.

Elektryka na tym etapie zazwyczaj nie wraca. Jeśli rozdzielnica została wykonana porządnie przed tynkami – z zabezpieczeniami, opisem obwodów i dokumentacją powykonawczą, jak opisuję w mojej książce w rozdziale o instalacji elektrycznej – to jest gotowa. Po tynkach elektryka „nie kończy rozdzielnicy". Wraca dopiero przy montażu osprzętu (gniazdek, włączników, lamp), ale to jest już bardzo daleko, na samym końcu wykończeniówki.

Najważniejszy etap, który spokojnie toczy się przy schnących tynkach, to przygotowanie podłogi pod wylewki. To kilkanaście dni roboty, czasem nawet 2–3 tygodnie, w zależności od metrażu i skomplikowania domu. W tym czasie:

Najpierw rozkłada się warstwy izolacji poziomej – folię z atestem albo masę hydroizolacyjną na chudziaku lub płycie fundamentowej. Potem warstwami styropian: na parterze najczęściej 15 cm EPS 100, w garażu minimum EPS 150, na piętrze 5–10 cm w zależności od tego, co chcemy w tej warstwie schować. Styropian układa się na zakładkę, dwoma lub trzema warstwami, tak żeby spoiny pionowe się nie pokrywały. Po obwodzie ścian klei się piankową taśmę dylatacyjną.

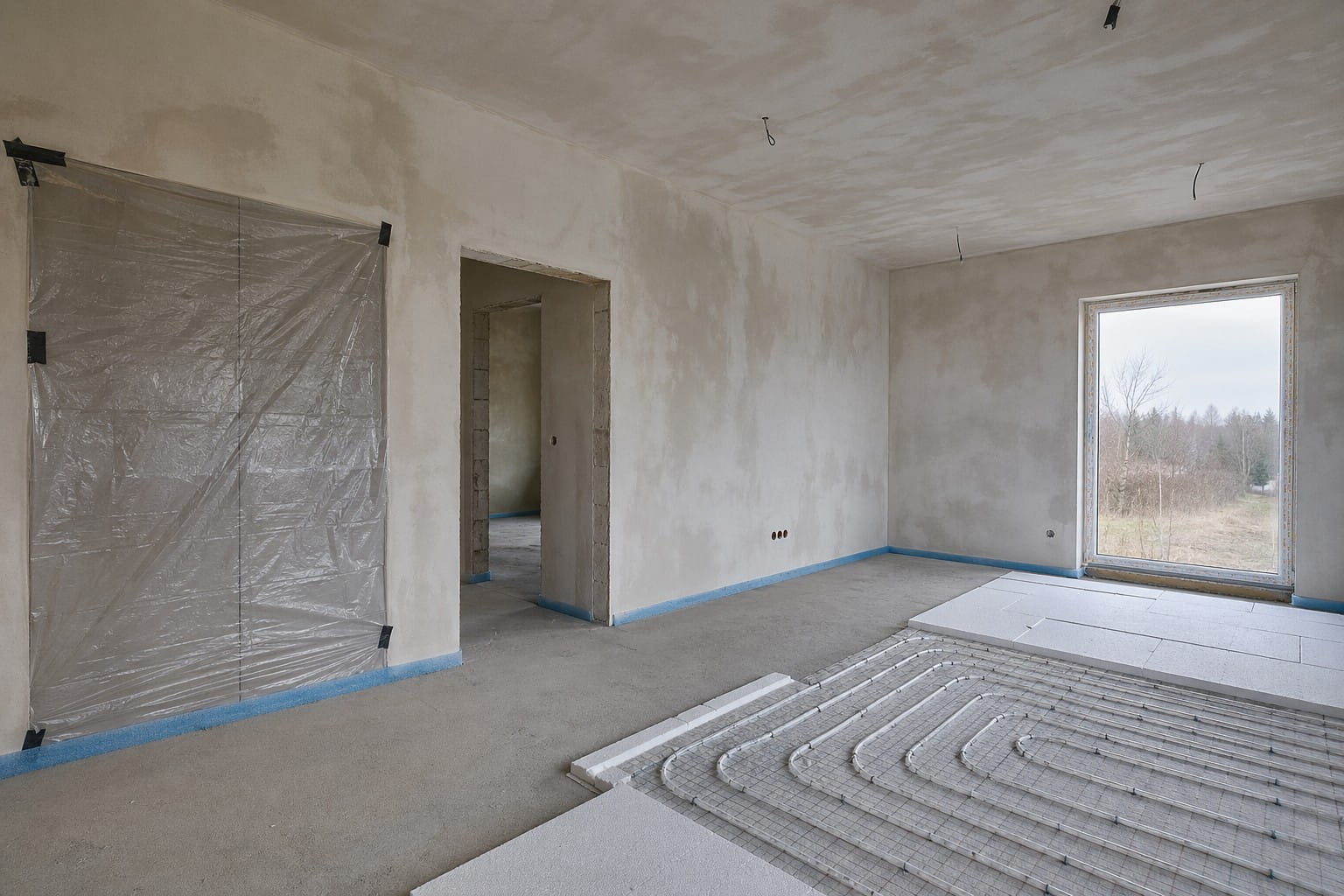

Potem wchodzi ekipa od ogrzewania podłogowego. Rurki rozprowadza się w określonych układach (ślimak, meander) na specjalnych matach lub przy użyciu klipsów wbijanych w styropian. Każdy obwód kończy się w rozdzielaczu, najczęściej zlokalizowanym w wybranym pomieszczeniu pomocniczym. Po rozłożeniu rurek instalacja przechodzi próbę ciśnieniową – rurki muszą być pod ciśnieniem także w trakcie wylewania betonu, żeby ewentualne przebicie wylewkarz zauważył od razu.

Wszystkie te prace nie mają nic wspólnego z wilgotnością tynku. Można je realizować od pierwszego dnia po wyjściu tynkarzy.

Poza wnętrzem domu w tym samym czasie idą prace zewnętrzne: docieplenie elewacji (jeśli zostawiliście je na koniec, jak ja zwykle robię), prace dekarskie do dokończenia, utwardzenia terenu wokół domu, przygotowanie podjazdu pod kostkę brukową. Można też zamawiać i kompletować elementy o długim czasie oczekiwania – kuchnię (nawet 3 miesiące produkcji), drzwi wewnętrzne, schody drewniane, meble na wymiar. Jeśli nie macie jeszcze projektu łazienki – to jest też ostatni moment, żeby usiąść w salonie płytek i go zrobić.

Realna sekwencja prac po tynkach – krok po kroku

Pokażę Wam, jak wygląda harmonogram, który prowadzę na swoich budowach. To nie są terminy z karty technicznej producenta – to jest praktyka.

Faza 1: tuż po tynkach (1–2 dni)

Hydraulik wraca dokończyć podejścia wody i kanalizacji. Jeśli któreś podejścia zostały rozprowadzone ostatecznie dopiero teraz, wykonuje się jeszcze raz próbę szczelności – z wodą zgodnie z PN-EN 806-4 (ciśnienie próbne 1,1–1,5× ciśnienia roboczego, w praktyce ok. 10 bar) lub z powietrzem przy ok. 3 barach przez 2 godziny. Protokół z próby zostaje w dokumentacji. Wszystko inne na ścianach jest już gotowe spod tynku.

Faza 2: przygotowanie podłogi pod wylewki (kilkanaście dni do 3 tygodni)

Izolacja pozioma, styropian, ogrzewanie podłogowe, próba ciśnieniowa. Tu nie ma co przyspieszać – każda z tych warstw musi być wykonana porządnie, bo pod wylewką znika i nie ma już do niej dostępu. Ten etap u dobrze prowadzonej budowy zajmuje 2–3 tygodnie. I właśnie w tym czasie tynki sobie schną, zupełnie niezależnie od tego, co dzieje się na podłodze.

Faza 3: wylewki

Wylewkarz wchodzi dopiero po zamknięciu Fazy 2. Wylewka cementowo-piaskowa najczęściej grubości 6 cm (w garażu, kotłowni i siłowni 8–10 cm), wykonywana przy zamkniętym, sprężonym układzie ogrzewania podłogowego. Alternatywą jest anhydryt grubości od 35 mm wzwyż (najczęściej 5 cm), ale tylko poza pomieszczeniami mokrymi – w łazienkach, pralni, kotłowni, kuchni dajemy zawsze cementowo-piaskową, bo anhydryt jest wrażliwy na wilgoć.

Faza 4: schnięcie wylewek (4 tygodnie cement, ok. 3 tygodnie anhydryt)

Wylewka cementowo-piaskowa wiąże minimum 28 dni i przed upływem tego czasu nie wolno uruchamiać ogrzewania podłogowego. Latem przez pierwszy tydzień przykrywamy wylewkę folią, żeby nie wyschła zbyt szybko – inaczej grozi pękanie i wykrzywianie się posadzki w narożnikach. Po 28 dniach wykonuje się procedurę wygrzewania wylewek: zaczynamy od temperatury wody o 5–10 stopni wyższej niż temperatura pomieszczenia, utrzymujemy 2 dni, potem co 2 dni podnosimy o 5 stopni, aż dojdziemy do 45 stopni. Cel jest podwójny – dosuszyć wylewkę i wymusić rysy skurczowe, żeby pojawiły się teraz, a nie później pod płytkami.

Cały ten czas tynki na ścianach też dosychają – i to jest klucz do zrozumienia całego harmonogramu. Schnięcie tynków i schnięcie wylewek dzieją się równolegle.

Faza 5: wykończenie ścian

Dopiero teraz, kiedy mamy wyschniętą wylewkę i wyschnięty tynk, wchodzą prace, które zatrzymywała wilgotność: gładzie, malowanie, płytki w łazience na hydroizolacji. Najpierw zwykle robi się łazienki (najtrudniejsze technicznie i najbardziej wrażliwe), potem płytki na pozostałych podłogach, potem gładzie i malowanie ścian.

Faza 6: sam koniec wykończeniówki

Tu wchodzą rzeczy, które wymagają już skończonych ścian i podłóg: grzejniki łazienkowe (w domach z osobnym obiegiem centralnego ogrzewania można je podpiąć do CO; w domach z samą pompą ciepła i ogrzewaniem podłogowym dajemy grzałkę elektryczną – grzejnik podpięty do niskotemperaturowego obiegu UFH będzie ledwo letni i nie spełni swojej funkcji), finalny montaż osprzętu elektrycznego (gniazdka, włączniki, lampy), listwy przypodłogowe, biały montaż w łazienkach (umywalki, baterie, WC, kabina prysznicowa). Schody drewniane na samym końcu, bo są drogie i najtrudniejsze do naprawy.

Ile naprawdę schną tynki gipsowe i cementowo-wapienne

Karty techniczne producentów podają zazwyczaj 14 dni na 1 cm grubości tynku gipsowego. Przy standardowej grubości 8–15 mm daje to teoretyczne 11–21 dni. Tylko że karta techniczna zakłada warunki laboratoryjne: temperatura ok. 20 stopni Celsjusza, wilgotność powietrza ok. 50%, dobra wentylacja, brak dodatkowego źródła wilgoci.

Realia polskiej budowy wyglądają inaczej. W trakcie tynkowania średniej wielkości domu wprowadzamy do budynku kilkanaście tysięcy litrów wody – ta woda musi gdzieś wyparować. W tym samym czasie często schną też wylewki, więc do wnętrza idzie kolejne kilka tysięcy litrów. Wentylacja mechaniczna nie pracuje (bo nie powinna pracować w trakcie budowy), więc jedynym sposobem pozbywania się wilgoci jest otwieranie okien.

W praktyce tynki gipsowe schną 4–6 tygodni w warunkach letnich i wiosenno-jesiennych, przy regularnym wietrzeniu. Tynki cementowo-wapienne w łazienkach, kuchni i pralni schną wolniej – realnie 6–8 tygodni, czasem dłużej, bo są grubsze i sam materiał ma niższą paroprzepuszczalność niż gips.

Zimą, w nieogrzewanym domu, schnięcie wydłuża się znacząco – nawet do 8–10 tygodni. Niska temperatura sprawia, że powietrze w domu zatrzymuje mniej wilgoci, a brak wentylacji mechanicznej sprawia, że ta wilgoć nie znajduje ujścia. Jeśli budujecie zimą i chcecie utrzymać harmonogram, włączcie ogrzewanie i wietrzcie regularnie. Tylko bez przesady – fala suchego, ciepłego powietrza puszczona w przeciąg na świeży tynk powoduje, że wierzchnia warstwa wysycha szybciej niż wnętrze ściany. Powstają wtedy spękania, czasem mikrorysy widoczne dopiero po malowaniu.

Najczęstszą metodą sprawdzenia, czy tynk jest gotowy pod malowanie, jest test folii: na ścianę przykleja się szczelnie kawałek folii budowlanej (ok. 50 × 50 cm) na 24 godziny. Jeśli po zdjęciu na folii i pod nią widać krople wody, tynk jeszcze schnie. Jeśli folia jest sucha – tynk można malować. Bardziej precyzyjne pomiary robi się higrometrem pojemnościowym albo metodą CM (karbidową), ale w domu jednorodzinnym test folii jest w zupełności wystarczający.

Najczęstsze błędy w temacie schnięcia tynków

Pierwszy i najbardziej kosztowny błąd to czekanie z hydrauliką, styropianem i ogrzewaniem podłogowym, „aż tynki wyschną". To po prostu strata 2–3 tygodni. Te prace nie mają nic wspólnego z wilgotnością ścian. Jeśli macie generalnego wykonawcę, który tak prowadzi budowę – pytajcie, dlaczego. Jeśli budujecie systemem gospodarczym – nie powtarzajcie tego błędu.

Drugi błąd to przyspieszanie schnięcia dmuchawami i ostrymi przeciągami. Nadmuchowe nagrzewnice puszczone na tynk powodują, że wierzchnia warstwa wysycha kilka razy szybciej niż głębsze. W efekcie tynk pęka, zwłaszcza w okolicach okien i drzwi. Wietrzcie regularnie, ale spokojnie – otwieranie okien na pół godziny kilka razy dziennie wystarczy.

Trzeci błąd to malowanie albo nakładanie gładzi na wciąż wilgotny tynk, bo „termin gonił". Konsekwencje pojawiają się po kilku tygodniach – plamy, wykwity, łuszczenie się farby, czasem konieczność zerwania całej powłoki i powtórzenia roboty. Lepiej poczekać tydzień dłużej niż malować dwa razy.

Czwarty, najgorszy w skutkach – układanie hydroizolacji i płytek na wilgotnym tynku cementowo-wapiennym w łazience. Ten błąd ujawnia się po kilku miesiącach lub dopiero po roku, kiedy płytki zaczynają „dudnić" przy stukaniu, a fugi pękają. Naprawa to zerwanie ścian łazienki do tynku. Dla bezpieczeństwa, zanim ekipa płytkarska zacznie kłaść hydroizolację, zróbcie test folii w kilku miejscach łazienki – w narożnikach, w okolicach prysznica, na ścianie zewnętrznej. To zajmuje dobę, a oszczędza naprawy za kilkadziesiąt tysięcy złotych.

Jak ułożyć harmonogram, żeby nie tracić czasu

Zasada jest prosta: schnięcie tynków traktujcie jako tło, a nie jako blokadę. Po wyjściu tynkarzy plac budowy idzie dalej pełną parą. Hydraulik wraca natychmiast, ekipa od styropianu i ogrzewania podłogowego zaczyna w tym samym tygodniu, wylewkarz wchodzi po przygotowaniu podłogi. Wylewki schną swoje 28 dni, w tym samym czasie tynki dosychają. Gdy wylewki są wygrzane, a tynki zdane testem folii – wchodzi ekipa wykończeniowa: gładzie, malowanie, płytki łazienkowe.

Tak ułożony harmonogram nie traci ani jednego dnia na „czekanie aż tynki wyschną". Tynki schną wtedy, kiedy budowa toczy się równolegle. To jest różnica między budową prowadzoną z głową a budową, na której każdy etap zatrzymuje się na tygodnie, bo nikt nie wie, co można robić w międzyczasie.

Schnięcie tynków to nie jest etap. To proces, który trwa w tle przez kilka tygodni i blokuje tylko trzy konkretne prace na samym końcu wykończeniówki. Wszystko inne idzie dalej – hydraulika, podłogi, wylewki, elewacja, zamawianie kuchni, drzwi, schodów. Jeśli to zrozumiecie, oszczędzicie sobie miesiąca przestoju na własnej budowie.

Zastrzeżenia techniczne i bezpieczeństwa

Podane czasy schnięcia tynków (4–6 tygodni gips, 6–8 tygodni cementowo-wapienne, 8–10 tygodni zimą) to wartości praktyczne z moich budów na Śląsku, a nie deklaracje producentów. Realny czas schnięcia zależy od grubości warstwy, temperatury, wilgotności powietrza, wentylacji oraz tego, ile innych prac mokrych dzieje się równolegle. Każdorazowo przed gładziami, malowaniem i hydroizolacją w łazience wykonajcie test folii lub pomiar higrometrem – to obowiązek wykonawcy, ale jako inwestor macie prawo wymagać udokumentowanej weryfikacji.

Decyzje o sekwencji prac, próbach ciśnieniowych instalacji wodnej (PN-EN 806-4) i hydroizolacji w pomieszczeniach mokrych powinny być zawsze konsultowane z kierownikiem budowy oraz wykonawcami poszczególnych branż. Błąd w hydroizolacji łazienki może skutkować kosztami naprawy idącymi w kilkadziesiąt tysięcy złotych oraz zalaniem pomieszczeń poniżej – nie skracajcie tego etapu i nie pomijajcie pomiaru wilgotności tynku cementowo-wapiennego pod hydroizolacją.
