Wojciech Tracichleb · Blog · 13 min czytania
Jak kontrolować prace wykonawcy na budowie – przewodnik
Kontrola wykonawcy nie polega na zaglądaniu mu przez ramię. Polega na tym, żeby wiedzieć, co i kiedy sprawdzić, zanim błąd stanie się drogi.

Pytanie, które dostaję od czytelników najczęściej, brzmi mniej więcej tak: „Wojtku, zatrudniłem ekipę, mam kierownika budowy, a i tak boję się, że coś przeoczę. Co mam właściwie robić na placu budowy, żeby nie być natrętem, a jednocześnie naprawdę kontrolować to, za co płacę?". Pytanie ważne i często zadawane za późno – kiedy budowa już trwa, a inwestor orientuje się, że nie do końca wie, co kontroluje i z czego rozliczać wykonawcę.

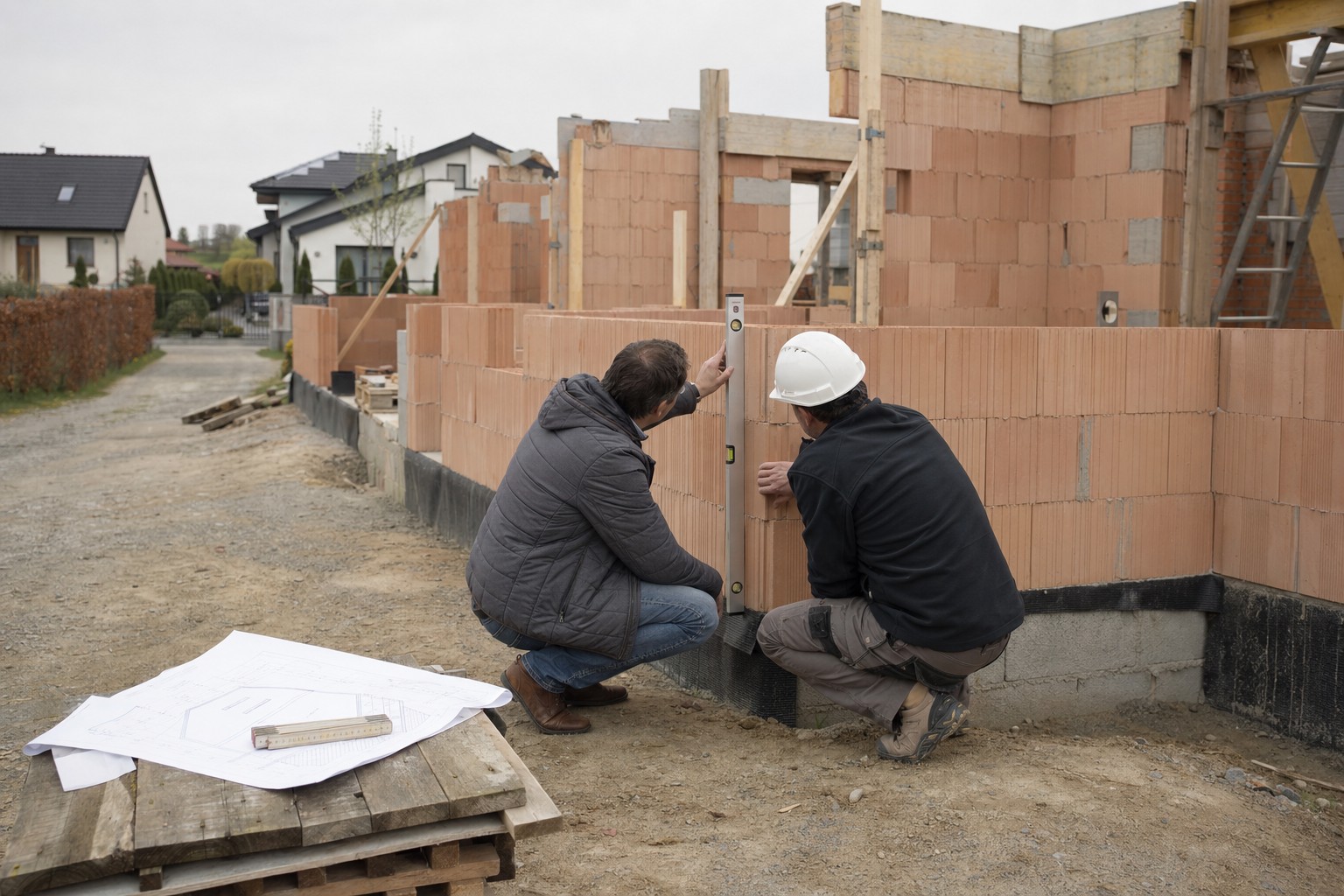

Kontrola na budowie nie polega na zaglądaniu murarzom przez ramię ani na sprawdzaniu, czy ekipa pije kawę dłużej niż piętnaście minut. Kontrola polega na tym, żeby w odpowiednich momentach wiedzieć, co dokładnie sprawdzić, jakim narzędziem, z kim, i jakie konsekwencje wyciągnąć, gdy coś nie gra. Z setek budów, które przeszły mi przez ręce jako generalnemu wykonawcy, wyciągnąłem prosty wniosek: inwestor, który tę zasadę rozumie, oszczędza dziesiątki tysięcy złotych – i jeszcze śpi spokojnie. Ten artykuł jest właśnie o tym.
Kierownik budowy to Wasz pierwszy poziom kontroli
Zanim zaczniecie myśleć o tym, co sami będziecie sprawdzać, ustalcie jedno: kierownik budowy jest po Waszej stronie. To on z mocy prawa odpowiada za zgodność wykonania z projektem, sztuką budowlaną i przepisami. To on odbiera zbrojenie przed betonowaniem, weryfikuje konstrukcję dachu, dokonuje wpisów w dzienniku budowy. Wasza rola nie polega na tym, żeby go zastąpić – tylko żeby go uzupełnić tam, gdzie on fizycznie nie może być.
Trzeba sobie powiedzieć wprost: kierownik nie siedzi u Was na budowie codziennie. Pojawia się kilka razy w tygodniu, czasem rzadziej. Między jego wizytami wykonawca pracuje samodzielnie. I to właśnie w tych godzinach, gdy nikt z formalnym uprawnieniem nie patrzy na ręce, zdarzają się rzeczy, których kierownik później może nie zauważyć – bo na przykład są już zakryte. Dlatego druga linia kontroli to Wy.
Z kierownikiem warto ustalić jeszcze przed startem: które etapy on bezwzględnie odbiera osobiście, jak Was o tym informuje, czy wpisy do dziennika budowy robi za każdą wizytą i co ma się dziać, gdy Wy zauważycie coś niepokojącego między jego wizytami. Najgorzej traktować kierownika jak figuranta dla samego papieru, a potem z nim nie rozmawiać. Dobry kierownik chętnie odpowie na pytania, jeśli zadacie je we właściwym momencie.
Odbiór częściowy – zasada, która oszczędza dziesiątki tysięcy
To jedna z najważniejszych rzeczy, jakich nauczyłem się przez lata pracy. Zamiast czekać z odbiorem na zakończenie etapu, sprawdzajcie wcześnie – po pierwszych warstwach, po pierwszym dniu pracy, po pierwszym fragmencie. Zasada brzmi: jeśli ekipa pomyli się na początku, łatwo to naprawić. Jeśli pomyłka idzie przez cały etap – naprawa jest wielokrotnie droższa, czasem niemożliwa. Pełny system odbiorów częściowych na budowie – jakie i kiedy je robić – opisuję w osobnym tekście.
Konkretny przykład. Murowanie ścian nośnych zaczynamy od pierwszej warstwy pustaka na izolacji poziomej. Po trzech, maksymalnie pięciu warstwach warto przyjechać z kierownikiem i sprawdzić wszystko: wymiary względem projektu, piony, poziomy w narożnikach, równoległość ścian, rozmiar otworów okiennych. Spotkałem się z sytuacją, w której ekipa po czterech warstwach pustaka miała odchylenie od pionu przekraczające 3 cm i nie widziała w tym problemu – w takim wypadku jedyne sensowne wyjście to rozebrać te warstwy i postawić od nowa. Gdyby ten sam błąd wykryto po wymurowaniu całych ścian, w grę wchodziłaby rozbiórka kilkudziesięciu metrów muru – koszt liczony w dziesiątkach tysięcy złotych i tygodnie opóźnienia.
Odbiór częściowy ma sens na każdym etapie, na którym praca jest powtarzalna i systematyczna: murowanie, układanie zbrojenia, montaż łat na dachu, układanie pierwszych metrów dachówki, kładzenie pierwszych płytek w łazience, malowanie pierwszego pomieszczenia. Wszędzie tam, gdzie wykonawca powtarza tę samą czynność wielokrotnie, błąd metody powiela się na całość. Im wcześniej go wyłapiecie, tym taniej. Dla pierwszego naprawdę kluczowego punktu kontroli – fundamentów – mam osobny tekst o tym, jak wygląda odbiór fundamentów przez kierownika.
Poziom zero – punkt odniesienia całej budowy
Jeśli mam wskazać jedną liczbę, której utrwalenie na budowie ratuje najwięcej pieniędzy, to jest to poziom zero. To wysokość gotowej podłogi, po której będziecie chodzić po wprowadzeniu się. Wszystko inne – wysokość nadproży, parapetów, wieńców, stropu, schodów, otworów drzwiowych – odnosi się właśnie do niego. Zgubienie tego poziomu w którymkolwiek momencie budowy uruchamia kaskadę błędów, których konsekwencje wychodzą czasem dopiero przy wykończeniówce.
Najlepszy sposób utrwalenia poziomu zero, który stosuję na swoich budowach, to nacięcie szlifierką kątową na pustaku – najczęściej 100 cm od poziomu zero, czyli wartość, którą łatwo zapamiętać i z której łatwo liczyć. Rysowanie kreski ołówkiem lub markerem to ryzyko: ktoś przemaluje, zatrze, pomyli z inną kreską. Nacięcie kątówką zostaje do końca budowy, aż do tynkowania.
Pokażę Wam, dlaczego to ma znaczenie, na typowym przykładzie. Trafiłem na budowę, na której ekipa od stanu surowego pomyliła poziomy. Garaż był zaprojektowany 25 cm niżej niż reszta domu. Murarz, zamiast odmierzyć poziom stropu nad garażem od poziomu zero całego budynku, odmierzył go od chudziaka w garażu – który był na poziomie minus 25 cm. W efekcie strop nad garażem został wylany 25 cm za nisko. Wyszło to dopiero przy mierzeniu grubości styropianu pod wylewkę. Bramę garażową udało się zamontować ledwo na styk. Słyszałem o podobnych przypadkach, w których bramy zwyczajnie nie dało się zamontować i trzeba było obniżać otwór, kombinując z prowadnicami i napędem.
Drugi przykład – schody żelbetowe. Każdy stopień powinien być mierzony od poziomu zero, nie od poprzedniego stopnia. Jeśli przy każdym z osiemnastu schodów cieśla pomyli się tylko o półtora milimetra (co na zwykłej miarce jest nie do zauważenia), to przy ostatnim stopniu błąd skumuluje się do ponad dwudziestu pięciu milimetrów. Pierwszy lub ostatni stopień wyjdzie wtedy o ponad dwa centymetry wyższy niż pozostałe – co czujecie nogą za każdym razem, gdy idziecie po tych schodach. Dlatego pomiar zawsze wraca do punktu zero.
Dokumentacja – papier, który chroni Was na lata
Druga rzecz, której inwestorzy często nie traktują dość poważnie. Każda dostawa, każdy etap, każde użycie materiału powinno mieć swój ślad na papierze. Nie chodzi o biurokrację dla samej biurokracji – chodzi o to, że jeśli za dwa, pięć, dziesięć lat coś pójdzie nie tak, dokumenty są jedyną rzeczą, na której da się oprzeć reklamację lub odpowiedzialność wykonawcy.
Co zbierać? Po pierwsze – dokumenty WZ z betoniarni. Każde betonowanie to mieszanka określonej klasy (najczęściej C20/25, dla fundamentów warto zamówić z parametrem W8, czyli wodoszczelnym) z konkretnej godziny załadunku i rozładunku. Zachowajcie te WZ-tki. Co do zasady na budowie nie wolno dolewać wody do betonu, bo zmienia to wskaźnik wodno-cementowy i obniża klasę mieszanki. Jeśli z jakiegoś powodu doszło do dolania, musi to być uzgodnione i zatwierdzone przez węzeł betoniarski oraz kierownika budowy, a sam fakt powinien być odnotowany w WZ. Bez takiej notatki, w razie późniejszych problemów z betonem, betoniarnia bez problemu zwali winę na wykonawcę i odwrotnie, a Wy zostaniecie z problemem na konstrukcji za kilkaset tysięcy.
Po drugie – certyfikat C24 i znak CE dla drewna na konstrukcję dachu. To rzecz, której wielu wykonawców i wielu inwestorów lekceważy, a której konsekwencje są poważne. Drewno bez tych dokumentów to formalnie drewno na opał, a nie konstrukcyjne. Użycie go jest samowolą budowlaną niepodlegającą legalizacji. Idealnie, gdy kierownik lub wykonawca dysponuje wilgotnościomierzem – bo nawet certyfikowane drewno bywa dostarczane zbyt wilgotne, a wilgotność powyżej 18% obniża wytrzymałość konstrukcyjną drewna i powoduje, że po wyschnięciu drewno pęka, skręca się i wygina. Jeśli macie zamontować dachówkę płaską, która nie wybacza nawet milimetrowych nierówności, pytanie o wilgotnościomierz na budowie jest wręcz obowiązkowe.
Po trzecie – protokoły szczelności i odbiorów cząstkowych. Próba szczelności instalacji wodnej i kanalizacyjnej, protokół pomiarów elektrycznych, opinia kominiarska (jeśli budynek ma komin), protokół rekuperacji, mapa powykonawcza geodety. To wszystko zbierzecie i tak na końcu budowy do zgłoszenia zakończenia, ale nie czekajcie z tym do ostatniej chwili. Każdy wykonawca instalacyjny powinien Wam dać protokół po zakończeniu swojego etapu – i najlepiej zanim zapłacicie ostatnią ratę. Checklista kontrolna do odbioru dachu pokazuje, jak takie odbieranie wygląda na konkretnym etapie – warto z niej skorzystać jako wzoru przy innych elementach.
Materiał – kontrola zanim trafi w konstrukcję
Druga warstwa kontroli to materiał. Nie wszystko da się sprawdzić, gdy jest już zatopione w betonie albo zakryte tynkiem. Stąd zasada: jak najwięcej weryfikujcie na etapie dostawy, kiedy materiał stoi na palecie i można go odesłać.
Beton – sprawdzajcie klasę i parametr wodoszczelności w WZ. Dopłata do betonu wodoszczelnego W8 to kilkaset złotych do całej płyty fundamentowej, a różnica w trwałości jest znacząca. Beton musi być też odpowiednio zawibrowany – pytajcie wykonawcę zawczasu, jak wibruje beton na swoich budowach. Sama łata wibracyjna nie wystarczy, niezbędna jest buława. Latem warto zamówić beton pierwszym kursem (rano, nie w południe) i przykryć go folią od razu po wylaniu – w upale wierzchnia warstwa wysycha w piętnaście minut, a podlewanie wodą trzy razy dziennie to placebo, które nic nie daje, gdy proces wiązania się już zakończył.
Drewno na konstrukcję dachu – certyfikat C24, znak CE, dokument dopuszczający do zastosowania w budownictwie. Wilgotność maksymalnie 18%. Jeśli zamawiacie drewno samodzielnie, pytajcie tartak także o usługę CNC – wiele nowoczesnych tartaków oferuje drewno przycięte na wymiar i przygotowane do montażu, co znacząco zmniejsza ryzyko błędów wykonawczych przy więźbie.
Bloczki, pustaki, styropian – sprawdzajcie klasy i wymiary. Styropian pod wylewkę powinien mieć minimum klasę EPS 100, w garażu EPS 150. Bloczki fundamentowe mają konkretną wysokość warstwy (najczęściej 12 lub 14 cm, w zależności od typu bloczka), a przesunięcie spoin pionowych musi wynosić co najmniej 4 cm albo 40% wysokości – w zależności od tego, co większe. Jeśli ekipa kładzie bloczki niemal jeden na drugim, to nie jest mur, tylko ustawione kostki. Większość terminologii, z którą się zetkniecie, omawiam w osobnym słowniczku budowlanym – warto go mieć pod ręką, gdy ekipa zacznie używać żargonu.
Zaprawa murarska – to rzecz, której nie sprawdzicie wzrokowo. Spotykałem się z sytuacjami, w których trzeba było rozebrać całe ściany fundamentowe, ponieważ pomocnik w ekipie zatrudnionej przez inwestora dawał zbyt mało cementu do zaprawy. Wychodziła słaba – dosłownie rozsypywała się w palcach. Jeśli macie jakiekolwiek wątpliwości co do tego, czy zaprawa jest wystarczająco mocna, zawołajcie kierownika i poproście o weryfikację.
Co kontrolujecie sami, a co zostawiacie kierownikowi
Tu jest istotne rozróżnienie. Są rzeczy, które każdy inwestor jest w stanie sprawdzić sam – i powinien. Są też rzeczy, w których bez uprawnień i wiedzy fachowej kontrola nic nie da, a może zaszkodzić, bo wprowadzicie zamęt w procesie, który w gruncie rzeczy jest poprawny.
Co możecie sprawdzić sami: liczbę warstw pustaka, wymiary otworów okiennych, równość muru za pomocą dwumetrowej poziomicy, czy izolacja pozioma jest wyraźnie widoczna i wystaje z obu stron muru, czy w narożach jest kąt prosty, czy bloczki mają wyraźne przesunięcie spoin. Zróbcie sobie zdjęcia każdego etapu, zanim coś zostanie zakryte – to archiwum przyda się Wam wielokrotnie podczas budowy i po niej.
Co zostawcie kierownikowi: zbrojenie, statykę konstrukcji, klasę betonu w danym elemencie, prawidłowość rozwiązań technologicznych (na przykład sposób połączenia trzpieni żelbetowych ze ścianami, otulina prętów, sposób kotwienia więźby do wieńca, hydroizolacja w piwnicy). Tu nie chodzi o brak Waszych kompetencji – chodzi o to, że za te elementy odpowiada kierownik z mocy prawa i to on ma narzędzia, by zatrzymać proces, jeśli coś jest nie tak.
Co robicie razem: poziom zero, weryfikację umiejscowienia budynku po wytyczeniu przez geodetę, odbiór częściowy po pierwszych warstwach muru, kontrolę wymiarów otworów okiennych i drzwiowych, weryfikację konstrukcji dachu przed pokryciem, odbiór instalacji przed zakryciem.
Umowa jako narzędzie kontroli
Dobra umowa z wykonawcą to nie jest dokument, który leży w szufladzie i czeka na sąd. To narzędzie, które na bieżąco porządkuje wzajemne oczekiwania. W kontekście kontroli zwróciłbym Waszą uwagę na kilka zapisów, które potrafią uratować niejedną sytuację.
Klauzula estetyki – szczególnie ważna przy elementach, gdzie efekt wizualny jest najistotniejszy. Klasyczny przykład to dachówka płaska, która nie wybacza najmniejszych nierówności w drewnie ani w jego ułożeniu. Jeśli oczekujecie konkretnego efektu, dopiszcie do umowy, że dach ma być wykonany nie tylko zgodnie ze sztuką, ale również z zachowaniem estetyki – i opiszcie w dwóch, trzech zdaniach, co przez tę estetykę rozumiecie. Bez takiego zapisu wykonawca, którego dach ma widoczne pofalowania, może być formalnie w porządku z punktu widzenia sztuki budowlanej, a Wy nie będziecie mieli prawnej podstawy do reklamacji.
Materiał i odpowiedzialność za niego – w umowie powinno być jasne, kto dostarcza jaki materiał. Jeśli dostarczacie go Wy, dopiszcie, że wykonawca ma obowiązek zgłosić wszelkie zastrzeżenia do materiału przed jego użyciem. Bo jeśli wykonawca zamontuje krzywe drewno albo gorsze pustaki bez słowa, a Wy potem będziecie mieli pretensje, on rozłoży ręce: „dostałem materiał, zamontowałem, co miałem zrobić". Zapis w umowie odwraca tę logikę.
Rozliczenia etapami – najlepiej powiązane z odbiorami częściowymi. Płacicie za etap dopiero, gdy etap został odebrany przez kierownika. Brzmi oczywiście, a jednak na wielu budowach inwestor wpłaca zaliczki bez powiązania z postępem prac, a potem dochodzi do sytuacji, w której wykonawca ma już w kieszeni 70% wynagrodzenia, a budowa jest zaawansowana w 30%. Wtedy traci się jakiekolwiek narzędzie nacisku.
Jak rozmawiać z wykonawcą, gdy coś nie gra
Ostatnia rzecz, równie ważna jak wszystkie poprzednie. Bo nawet najlepsza wiedza kontrolna nic Wam nie da, jeśli nie potraficie tej wiedzy zamienić w skuteczną rozmowę z wykonawcą.
Po pierwsze – pytajcie, zamiast atakować. Zamiast mówić „to jest źle zrobione", spróbujcie „dlaczego tak zostało zrobione, czy to zgodne z projektem". Czasem okazuje się, że wykonawca ma dobre uzasadnienie, którego po prostu Wy nie znacie. A jeśli nie ma – sam to usłyszy, gdy zacznie tłumaczyć. Atakujący ton zamyka rozmowę i prowadzi do okopywania się w stanowiskach.
Po drugie – wszystkie istotne ustalenia spisujcie. Mail, SMS, wpis w dzienniku budowy. Ustna obietnica wykonawcy nie istnieje, jeśli za miesiąc trzeba do niej wrócić. Jeśli ekipa miała coś poprawić, zapiszcie kiedy, co i w jakim zakresie. Nawet niezobowiązujący SMS „dzięki za rozmowę, ustaliliśmy że X poprawicie do Y" jest sto razy lepszy niż obietnica przy kawie.
Po trzecie – używajcie kierownika jako mediatora. Gdy robi się gorąco, wciągnijcie kierownika w rozmowę. To on ma uprawnienia, on rozmawia z wykonawcą fachowym językiem, on potrafi rozdzielić sytuacje, w których wykonawca ma rację, od tych, w których jej nie ma. Wasza siła jako inwestora bierze się nie z tego, że krzyczycie głośniej – ale z tego, że stoi za Wami osoba z uprawnieniami, która zna Wasze prawa i Wasze umowy.
Podsumowanie – kontrola to nie nieufność
Wracam do tego, od czego zaczęliśmy. Kontrola na budowie to nie demonstracja braku zaufania do wykonawcy. To po prostu świadomość, że budowa domu to najczęściej największa inwestycja Waszego życia i że nikt nie wykona tej kontroli za Was lepiej niż Wy sami w połączeniu z kierownikiem. Ekipa, która jest dobra, takiej kontroli się nie boi – bo wie, że robi swoją robotę porządnie i że odbiór częściowy potwierdzi tylko to, co i tak wie. Ekipa, która kontroli unika, daje Wam ważny sygnał o tym, czego się spodziewać.
Zbudowałem przez te lata nawyk, którego serdecznie Wam życzę: każdy etap traktować jak drobny test. Zadać kilka pytań, sprawdzić kilka liczb, spojrzeć na poziom zero, przejrzeć dokumenty. To zajmuje pół godziny, a oszczędza pieniądze i nerwy na lata. Każdy etap zamykajcie podpisanym protokołem odbioru prac budowlanych, bo to ten dokument decyduje o wypłacie kolejnej transzy i biegu rękojmi. O odbiorach częściowych, dokumentach do zbierania na każdym etapie i klauzulach kontrolnych w umowie z wykonawcą piszę dużo szerzej w mojej książce „Od marzenia do wprowadzenia", ale zasada nadrzędna jest właśnie ta – kontrolujcie wcześnie, kontrolujcie konkretnie i kontrolujcie z papierem.
Kilka słów na koniec. Ten artykuł opisuje praktyki, które stosuję na swoich budowach jako generalny wykonawca. Każda budowa jest jednak inna – inny grunt, inna technologia, inne warunki pogodowe, inne rozwiązania konstrukcyjne. Konkretne decyzje techniczne na Waszej budowie, szczególnie dotyczące zbrojenia, klasy betonu, hydroizolacji czy wymiany gruntu, powinny być uzgadniane z Waszym kierownikiem budowy, który zna projekt i widzi plac na żywo. Treść tego artykułu nie zastępuje porady fachowca z uprawnieniami na konkretnej budowie.
