Wojciech Tracichleb · Blog · 12 min czytania
Prąd na budowę – jak podłączyć i ile kosztuje (2026)
Bez prądu nie ruszy ani koparka, ani mieszarka. Pokazuję krok po kroku, jak załatwić zasilanie placu budowy i czego nie pomylić.

Bez prądu nie ruszy praktycznie nic. Mieszarka do zaprawy, piła do styropianu, agregat tynkarski, oświetlenie robocze, ładowanie elektronarzędzi – każdy etap budowy zużywa energię, a brak zasilania potrafi zatrzymać prace na całe dni. To jeden z tych tematów, które inwestorzy odkładają „na później", a potem łapią się za głowę tydzień przed planowanym wjazdem koparki. Dlatego chcę, żebyście wiedzieli o prądzie na budowie wszystko, co naprawdę istotne – formalności, koszty, decyzje techniczne i pułapki, w które nie warto wpaść. Prąd to jeden z punktów na pełnej liście rzeczy do załatwienia przed rozpoczęciem budowy, ale na tyle obszerny, że zasługuje na osobne potraktowanie.
W tym tekście pokażę Wam dwie ścieżki, którymi można pójść – przyłącze tymczasowe (tzw. zasilanie placu budowy) albo od razu przyłącze docelowe – i wyjaśnię, kiedy która ma sens. Powiem też, jakie wnioski składacie do operatora sieci dystrybucyjnej, jak wygląda harmonogram, ile etapów Was czeka, oraz dlaczego agregat prądotwórczy bywa rozsądnym Planem B na pierwszy etap prac.
Dwie drogi do prądu na budowie
Zacznijmy od fundamentu logiki. Energię na placu budowy możecie pozyskać na trzy sposoby i każdy z nich ma swoje miejsce.
Pierwszy sposób to przyłącze docelowe od razu – czyli budujecie pełne, finalne przyłącze do działki, montujecie złącze kablowe na granicy, a stamtąd elektryk doprowadza zasilanie tymczasowe do rozdzielnicy budowlanej (potocznie zwanej „budowlanką"). Po zakończeniu budowy ten sam kabel zasilający wchodzi do domu i zasila Wam rozdzielnicę docelową w ramach wewnętrznej linii zasilającej (WLZ). To rozwiązanie, które stosuję na większości moich budów i które polecam, jeżeli warunki na to pozwalają.
Drugi sposób to przyłącze tymczasowe – stawiacie na czas budowy osobne, prowizoryczne przyłącze (najczęściej napowietrzne lub z licznikiem w skrzynce wolnostojącej), a po zakończeniu prac demontujecie je i wykonujecie odrębnie przyłącze docelowe. Ścieżka droższa, ale czasem jedyna realna – zwłaszcza gdy działka jest daleko od istniejącej sieci albo procedury z operatorem ciągną się bardzo długo.
Trzeci sposób to agregat prądotwórczy – własny lub wykonawcy. To rozwiązanie pomocnicze, ale na pierwszy etap budowy (fundamenty, stan surowy otwarty) bywa naprawdę praktyczne. Murarze nie potrzebują dużo prądu – wystarczy mała mieszarka i kilka elektronarzędzi. Dopiero gdy wchodzą tynkarze, hydraulicy, elektrycy i ekipy wykończeniowe, zapotrzebowanie na energię rośnie skokowo.
Procedura przyłączenia – co składacie i komu
Jeżeli idziecie ścieżką oficjalną (a praktycznie zawsze tak idziecie, bo agregat to rozwiązanie doraźne), to Waszym partnerem jest operator systemu dystrybucyjnego – w skrócie OSD. W zależności od regionu Polski będzie to Tauron, PGE Dystrybucja, Enea Operator, Energa Operator albo Stoen Operator. To do nich składacie wniosek o określenie warunków przyłączenia.
Procedura, w dużym uproszczeniu, wygląda następująco:
- Wniosek o określenie warunków przyłączenia – wypełniacie formularz dostępny na stronie waszego OSD. Załączacie tytuł prawny do nieruchomości (akt notarialny lub wypis z księgi wieczystej), plan zabudowy z zaznaczonym miejscem zasilania, wskazujecie moc przyłączeniową w kilowatach. Wniosek można złożyć elektronicznie – wszyscy operatorzy mają portale klienta.
- Wydanie warunków przyłączenia – operator ma na to ustawowy termin liczony od dnia złożenia kompletnego wniosku (zgodnie z art. 7 Prawa energetycznego oraz przepisami wykonawczymi w sprawie warunków technicznych przyłączania). W warunkach dostajecie informację, gdzie i jak operator wyprowadzi sieć do Waszej działki, jakie będą parametry techniczne i ile zapłacicie za przyłączenie.
- Podpisanie umowy o przyłączenie – po akceptacji warunków podpisujecie z OSD umowę. To moment, w którym zobowiązujecie się do zapłaty opłaty przyłączeniowej, a operator zobowiązuje się do realizacji przyłącza w określonym terminie.
- Realizacja przyłącza po stronie operatora – OSD doprowadza kabel do złącza kablowego na granicy Waszej działki. To jest „granica własności" sieci – wszystko, co znajduje się przed złączem, należy do operatora; wszystko za złączem to już Wasza instalacja.
- Wykonanie wewnętrznej linii zasilającej (WLZ) i rozdzielnicy budowlanej – tę część robicie Wy (a właściwie Wasz elektryk z uprawnieniami SEP grupy 1 do 1 kV). Od złącza kablowego prowadzicie kabel do tymczasowej rozdzielnicy budowlanej z licznikiem.
- Umowa kompleksowa ze sprzedawcą energii – żeby prąd faktycznie popłynął, musicie podpisać umowę na sprzedaż energii ze sprzedawcą (to może być spółka obrotu z grupy operatora albo dowolny inny sprzedawca z rynku). Dopiero wtedy monter z OSD przyjeżdża, plombuje licznik i włącza zasilanie.
Cała ścieżka – od złożenia wniosku do popłynięcia pierwszego ampera – to wieloetapowy proces. Nie da się tego przyspieszyć siłowo, dlatego o prądzie myślicie równolegle z pozwoleniem na budowę i kredytem, a nie wtedy, gdy koparka stoi już pod bramą.
Moc przyłączeniowa – ile zamówić
To jedna z decyzji, którą podejmujecie raz, a której konsekwencje będziecie odczuwać przez dekady. Moc przyłączeniowa to wartość mocy czynnej (w kW), którą operator gwarantuje Wam na granicy sieci. Im wyższa moc, tym wyższa opłata przyłączeniowa i wyższa opłata stała w rachunkach miesięcznych.
Dla typowego domu jednorodzinnego, w którym nie planujecie pompy ciepła, ładowarki samochodu elektrycznego ani indukcji jako głównego sposobu gotowania – wystarczy 12–14 kW w taryfie trójfazowej. Jeżeli planujecie pompę ciepła lub klimatyzację z agregatem zewnętrznym, sensownie idziecie na 17–22 kW. Jeżeli dorzucacie do tego ładowarkę EV (typowo 7,4 kW jednofazowo, 11 lub 22 kW trójfazowo), nawet 25–30 kW przestaje być przesadą.
Jest jedna bardzo istotna rzecz, o której mało kto mówi: zwiększenie mocy po fakcie bywa znacznie trudniejsze i droższe niż zamówienie większej mocy od razu. Operatorzy w niektórych regionach mają już mocno obciążoną sieć i kolejna „dokładka" mocy może wymagać wymiany transformatora lub kabla – co oznacza dodatkowe miesiące oczekiwania i kosztów. Lepiej raz a porządnie oszacować realne potrzeby na 20 lat do przodu.
Opłata przyłączeniowa – ile kosztuje przyłącze
Tu wchodzimy w obszar, który jest częściowo regulowany ustawowo, a częściowo zależny od konkretnej lokalizacji.
Zgodnie z art. 7 ust. 8 ustawy Prawo energetyczne, opłata za przyłączenie do sieci o napięciu nie wyższym niż 1 kV i mocy przyłączeniowej nie większej niż 40 kW jest naliczana ryczałtowo. Stawki ryczałtowe za 1 kW mocy przyłączeniowej są ustalane w taryfach poszczególnych OSD i zatwierdzane przez Prezesa Urzędu Regulacji Energetyki. Każdy operator ma swoją taryfę – publikowaną na stronie internetowej. Zaglądacie tam i widzicie, ile kosztuje 1 kW dla przyłącza napowietrznego i ile dla kablowego (kablowe jest droższe).
Druga część kosztu pojawia się, gdy długość przyłącza przekracza 200 metrów dla przyłączy napowietrznych lub odpowiednio mniej dla kablowych. Wtedy za każdy dodatkowy metr ponad ten próg płacicie według stawki opłat za przyłączenie. To może być duża pozycja, jeżeli kupiliście działkę „w polu" i najbliższy słup jest daleko.
Świadomie nie podaję Wam konkretnych kwot w złotówkach – taryfy się zmieniają co rok, a podawanie liczb, które za pół roku będą nieaktualne, wprowadza w błąd. Zasada jest prosta: wchodzicie na stronę swojego OSD, otwieracie aktualną taryfę, mnożycie stawkę za 1 kW przez zamówioną moc i dodajecie ewentualną dopłatę za długość. Macie odpowiedź co do złotówki.
Do opłaty przyłączeniowej, którą płacicie operatorowi, doliczcie jeszcze koszt po Waszej stronie – wykonanie wewnętrznej linii zasilającej od złącza kablowego do rozdzielnicy budowlanej, sama rozdzielnica budowlana z licznikiem, kable, materiały elektryczne i robocizna elektryka. To kolejny istotny wydatek, którego nie pokrywa opłata przyłączeniowa.
Rozdzielnica budowlana – jak powinna wyglądać

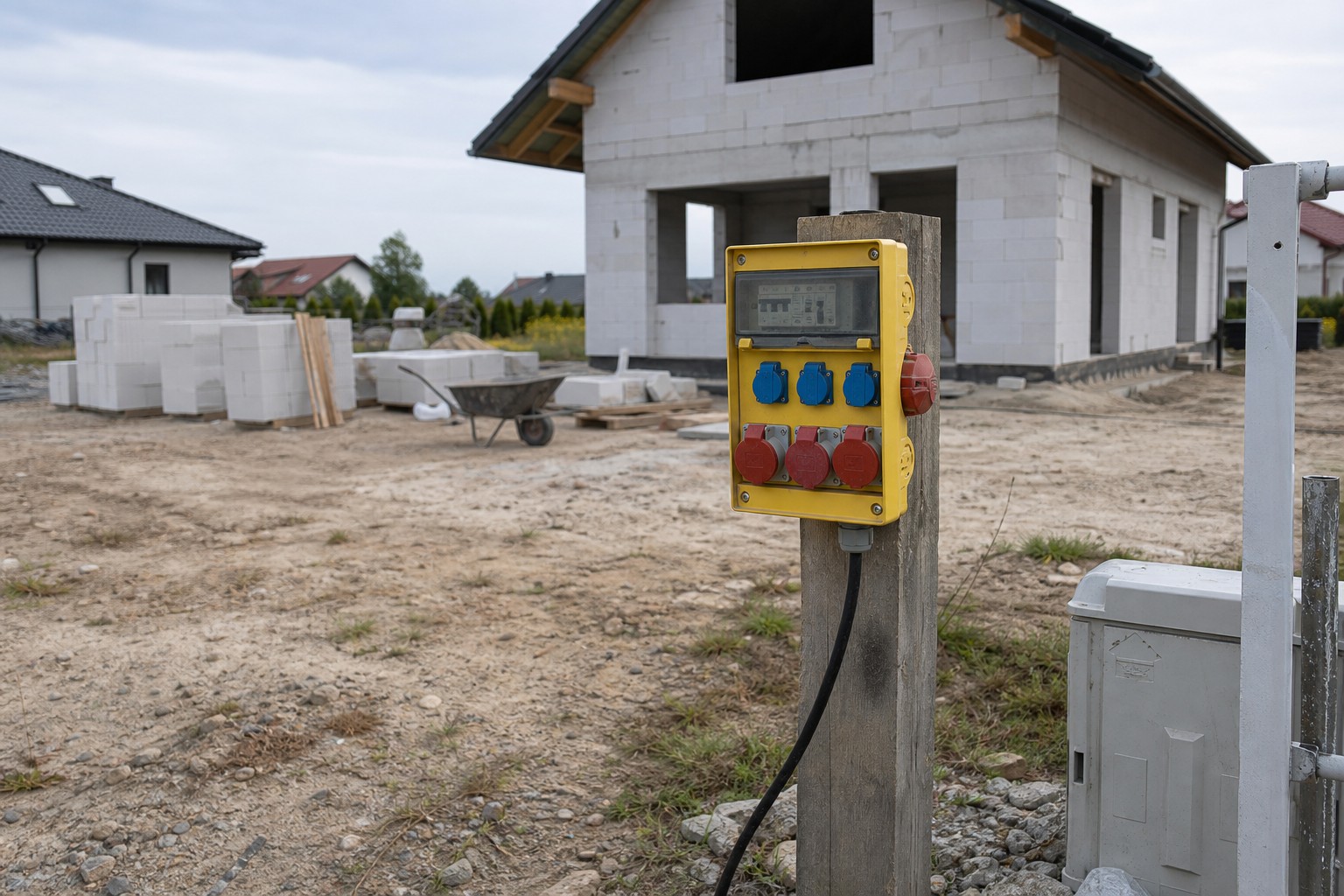

Tak zwana „budowlanka" to skrzynka, którą stawiacie na placu budowy i z której wykonawcy podpinają się ze swoimi narzędziami. Musi spełniać kilka wymagań technicznych, które nie są kaprysem – wynikają z norm bezpieczeństwa.
Po pierwsze, rozdzielnica musi być zgodna z normą PN-EN 61439-4 – to norma dotycząca rozdzielnic na placach budowy. Stopień ochrony minimum IP44, a na zewnątrz w deszczowych warunkach lepiej IP54 lub IP65.
Po drugie, w rozdzielnicy budowlanej obowiązkowo musi być wyłącznik różnicowoprądowy (potocznie „różnicówka") o prądzie różnicowym 30 mA. To kwestia ratowania życia – warunki na budowie są wilgotne, błotniste, kable bywają poprzecierane przez koparki i koła ciężarówek, a różnicówka 30 mA odetnie prąd zanim ktoś dostanie śmiertelnego porażenia.
Po trzecie, rozdzielnica powinna mieć gniazda przemysłowe (te niebieskie 230 V i czerwone 400 V trójfazowe) z osłonami przeciwbryzgowymi. Każde gniazdo zabezpieczone osobnym wyłącznikiem nadprądowym.
Po czwarte, rozdzielnica musi być uziemiona. Uziemienie tymczasowe na placu budowy to często szpilka stalowa lub bednarka wbita w grunt – elektryk mierzy rezystancję uziemienia i powinna ona wynosić nie więcej niż 10 omów. Bez sprawnego uziemienia ochrona przeciwporażeniowa nie działa prawidłowo – w razie zwarcia doziemnego wyłącznik różnicowoprądowy zareaguje dopiero w chwili, gdy ktoś dotknie obudowy pod napięciem (i sam stanie się drogą upływu prądu), zamiast odciąć zasilanie wcześniej. To różnica między bezpiecznym placem budowy a poważnym ryzykiem porażenia.
Wszystkie powyższe wymagania spełnia większość gotowych „skrzynek budowlanych" sprzedawanych w hurtowniach elektrycznych. Cena zależy od liczby gniazd i parametrów. Skrzynka jest przedmiotem, który po zakończeniu budowy możecie sprzedać dalej, więc to wydatek częściowo zwrotny.
Agregat prądotwórczy – kiedy ma sens
Jeżeli z różnych powodów przyłącze nie zostanie wykonane przed wjazdem koparki, agregat prądotwórczy jest realnym Planem B na pierwszy etap prac. Murarze i ekipa fundamentowa nie mają ogromnego zapotrzebowania na energię – wystarczy generator o mocy 5–7 kW, żeby napędzić mieszarkę, kątówkę, wiertarkę i kilka mniejszych narzędzi naraz. Agregaty można też wynająć – w wielu regionach Polski koszt wynajmu na miesiąc jest znacznie niższy niż zakup.
Gdzie agregat przestaje wystarczać? Przy tynkach maszynowych. Agregat tynkarski potrzebuje od kilku do kilkunastu kilowatów stałej mocy i mały generator 5 kW po prostu nie da rady. Tak samo przy wylewkach pompowanych, gdy mieszalnik z pompą ciągnie kilka–kilkanaście kilowatów. Na tych etapach przyłącze elektryczne musi już być gotowe – a tynki to mniej więcej połowa całkowitego harmonogramu budowy.
Dobry harmonogram wygląda tak: przyłącze załatwiane od momentu uzyskania pozwolenia na budowę, najlepiej tak żeby było gotowe na etapie zamknięcia stanu surowego. Jeżeli z jakiegoś powodu się przesuwa – fundamenty i stan surowy otwarty można zrobić na agregacie, ale na tynki musi już płynąć prąd z sieci.
Złącze kablowe na granicy działki – nie ignorujcie tego punktu
Jest jeden szczegół, którego inwestorzy często nie biorą pod uwagę – lokalizacja złącza kablowego. To skrzynka, którą operator umieszcza w linii ogrodzenia, na granicy Waszej działki. To z niej wychodzi WLZ do Waszego budynku.
Lokalizacja tej skrzynki ma znaczenie z dwóch powodów. Po pierwsze, im dalej złącze od miejsca, w którym docelowo stanie rozdzielnica w domu (najczęściej w kotłowni lub pomieszczeniu technicznym), tym dłuższy WLZ – a to znaczy więcej kabla, większy spadek napięcia, większy koszt. Najlepiej, gdy złącze jest po tej samej stronie działki, po której znajduje się kotłownia. Po drugie, lokalizacja złącza musi pasować estetycznie do projektu ogrodzenia. Słupek z dużą szarą skrzynką pośrodku eleganckiej bramy wjazdowej nie wygląda dobrze.
Dlatego przy składaniu wniosku o warunki przyłączenia wyraźnie zaznaczcie na planie, gdzie chcecie złącze. Operator nie zawsze się zgodzi (bo decydują o tym warunki techniczne sieci), ale zawsze warto poprosić o miejsce, które najbardziej Wam pasuje.
Co po wykonaniu przyłącza – formalności końcowe
Kiedy przyłącze jest fizycznie zrobione, kabel WLZ poprowadzony, rozdzielnica budowlana stoi na placu, robicie jeszcze trzy rzeczy.
Pierwsza – protokół z pomiarów elektrycznych. Elektryk z odpowiednimi uprawnieniami wykonuje pomiary: rezystancji izolacji, skuteczności ochrony przeciwporażeniowej, działania wyłącznika różnicowoprądowego. Bez tego protokołu nie macie potwierdzenia, że instalacja jest bezpieczna – a w razie wypadku to dokument, który chroni Was prawnie.
Druga – zgłoszenie do OSD gotowości do przyłączenia. Operator przyjeżdża, sprawdza poprawność wykonania WLZ, plombuje licznik, podłącza zasilanie.
Trzecia – umowa kompleksowa lub umowa sprzedaży i dystrybucji ze sprzedawcą energii. Bez tego operator nie włączy prądu. Pamiętajcie, że na rynku energii są dziesiątki sprzedawców i ceny się różnią – warto poświęcić chwilę na porównanie ofert.
Najczęstsze pułapki, w które wpadają inwestorzy
Kilka błędów powtarza się regularnie i wszystkie da się uniknąć.
Zwlekanie z wnioskiem do operatora. Procedura przyłączenia jest wieloetapowa i nie da się jej przyspieszyć. Wniosek składacie najpóźniej w momencie uzyskania pozwolenia na budowę, a najlepiej wcześniej.
Zamówienie zbyt małej mocy. Decyzja podjęta dziś będzie z Wami przez 30 lat. Pompa ciepła, ładowarka EV, klimatyzacja, indukcja w kuchni – każde z tych urządzeń to dodatkowa moc. Lepiej zapłacić raz więcej za przyłącze, niż walczyć z operatorem o zwiększenie mocy w trakcie budowy.
Brak przelotki do prądu pod fundamentem. O tym piszę szerzej w mojej książce w części o fundamentach – jeszcze przed wylaniem płyty fundamentowej trzeba ułożyć rurę osłonową (najczęściej o średnicy 110 mm) w miejscu, w którym kabel WLZ ma wejść do budynku, i poprowadzić ją od ściany budynku poza obrys fundamentu. Bez tego po wykonaniu wylewek będziecie kuli posadzkę.
Brak uziemienia rozdzielnicy budowlanej. Spotykałem na sąsiednich budowach skrzynki rozdzielcze postawione na ziemi „luzem", bez uziemienia. To zagrożenie życia. Różnicówka bez sprawnego uziemienia nie zadziała tak, jak powinna.
Pożyczanie prądu od sąsiada. Brzmi rozsądnie – sąsiad już ma prąd, podciągniecie kabel, oddacie za zużycie. To fatalny pomysł. Spadki napięcia, brak zabezpieczeń, brak własnego licznika, problemy z rozliczeniami i poważne ryzyko – jeżeli na tym kablu coś się stanie, odpowiedzialność spada na Was albo na sąsiada. Nie róbcie tego. Wynajem agregatu na okres oczekiwania na przyłącze jest tańszy niż jakikolwiek konflikt z sąsiadem.
Podsumowanie
Prąd na budowę to temat, którego nie da się załatwić w ostatniej chwili. Procedura jest wieloetapowa, opłata przyłączeniowa zależy od taryfy operatora i mocy zamówionej, a decyzje techniczne (moc, lokalizacja złącza, parametry rozdzielnicy budowlanej) wpływają nie tylko na okres budowy, ale na komfort i koszty użytkowania domu przez kolejne dekady.
Kolejność, którą polecam: składacie wniosek o warunki przyłączenia od razu po uzyskaniu pozwolenia na budowę albo nawet wcześniej. Czekacie na warunki, podpisujecie umowę, płacicie opłatę przyłączeniową. Operator wykonuje przyłącze do złącza kablowego na granicy działki, Wasz elektryk wykonuje WLZ i rozdzielnicę budowlaną. Podpisujecie umowę ze sprzedawcą energii i prąd płynie. Jeżeli z jakiegoś powodu przyłącze nie zdąży na pierwszy etap budowy, agregat prądotwórczy 5–7 kW poradzi sobie z fundamentami i stanem surowym otwartym. Na tynki musi już być sieć.
I jeszcze jedna rzecz, którą warto sobie zapamiętać: pamiętajcie o przelotce do prądu pod fundamentem. To kilka minut pracy na etapie zerowym i niewielki koszt rury – a oszczędza Wam kucia posadzki później. Po latach na placach budowy widzę, że to jeden z najczęściej zapominanych detali, który potem boli.
Ważne zastrzeżenie
Procedury, opłaty i wymagania techniczne opisane w tym artykule wynikają z aktualnego stanu prawnego i praktyki rynkowej (Prawo energetyczne, rozporządzenia wykonawcze, normy PN-EN, taryfy OSD). Konkretne stawki opłaty przyłączeniowej zmieniają się co roku wraz z aktualizacją taryf zatwierdzanych przez Prezesa URE – sprawdzajcie aktualną taryfę Waszego operatora bezpośrednio na jego stronie. Wszelkie prace przy instalacji elektrycznej, w tym wykonanie WLZ, montaż rozdzielnicy budowlanej i pomiary, powinny być wykonywane wyłącznie przez osoby z aktualnymi uprawnieniami SEP grupy 1 (eksploatacja i dozór do 1 kV). Samodzielne wykonywanie tych prac bez uprawnień jest niezgodne z prawem i niebezpieczne. W razie wątpliwości skonsultujcie się z elektrykiem z uprawnieniami lub kierownikiem budowy.
