Wojciech Tracichleb · Blog · 11 min czytania
Gdzie składować materiały na budowie – praktyczny poradnik

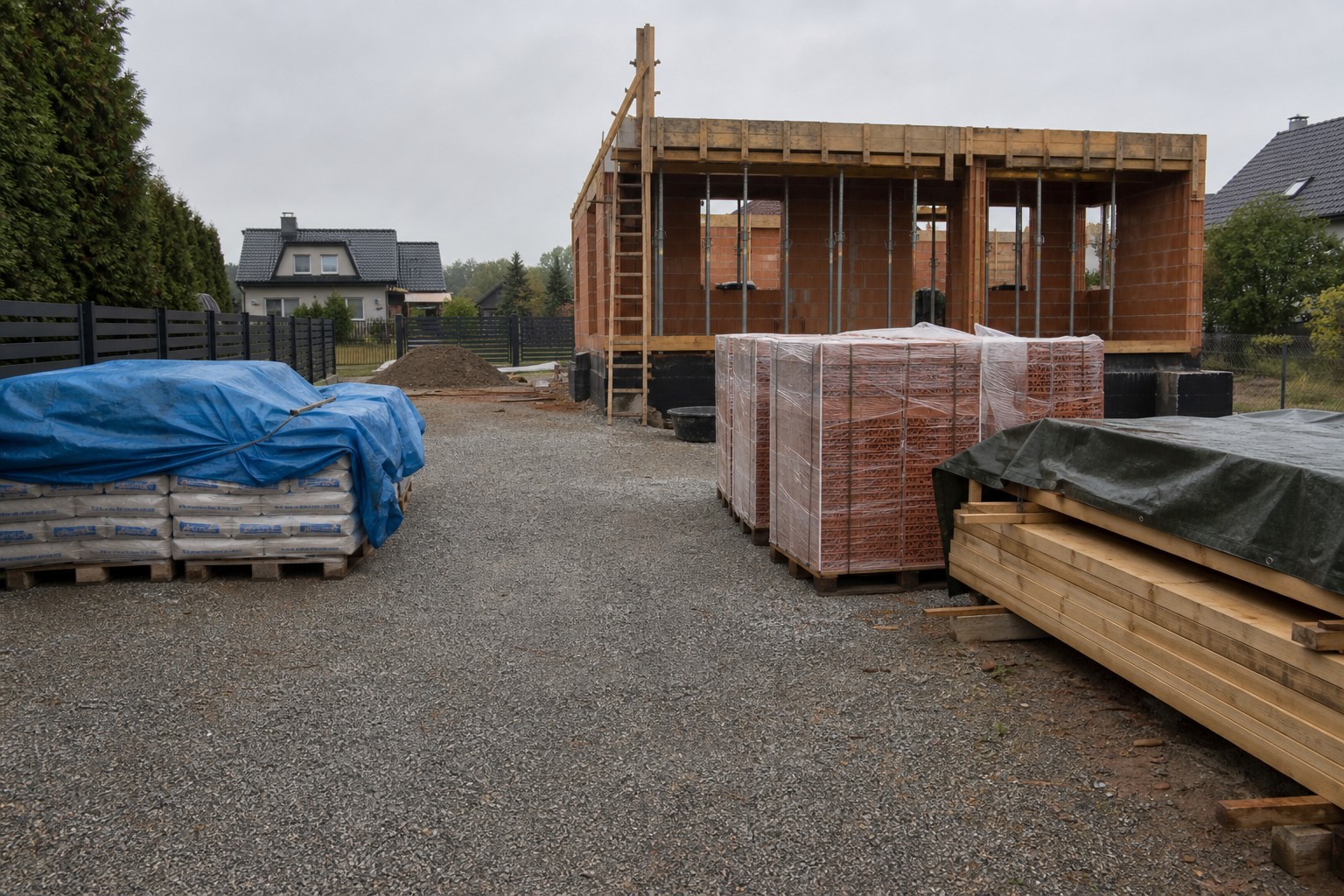

Źle zorganizowany plac budowy potrafi zatrzymać ekipę na pół dnia. Co gorsza – niektóre materiały tracą właściwości, zanim trafią w ścianę.

Plac budowy to nie tylko miejsce, w którym powstaje Wasz dom. To również magazyn, droga dojazdowa dla ciężarówek, parking dla ekipy, miejsce pracy dźwigu i miejsce, w którym wykonawcy spędzają codziennie kilka, czasem kilkanaście miesięcy. Sposób, w jaki rozłożycie materiały i zorganizujecie ten obszar, będzie miał realny wpływ na tempo robót, koszty oraz trwałość tego, co kupujecie. A kupujecie często za kilkaset tysięcy złotych.
Po latach pracy widzę, że źle zaplanowane składowanie potrafi kosztować więcej, niż się wydaje. Nie tylko dlatego, że czasem trzeba coś wyrzucić. Również dlatego, że ekipy tracą cenne minuty na chodzenie z drugiego końca działki po jeden pustak, dźwig nie ma jak podjechać do palet, a pierwszy rzęsisty deszcz robi z drewna konstrukcyjnego materiał odpadowy. Ten artykuł ma Wam pomóc tego uniknąć.
Plan placu budowy – jeszcze zanim wjedzie pierwsza koparka
Najczęstszy błąd, jaki widzę, to brak jakiegokolwiek planu organizacji placu. Plan przestrzeni placu warto zresztą zamknąć już na liście rzeczy do załatwienia przed rozpoczęciem budowy. Materiały są zwożone tam, gdzie kierowca samochodu uzna, że da się rozładować. Zazwyczaj jest to miejsce najbliżej bramy. I zazwyczaj jest to miejsce, w którym za dwa miesiące będzie potrzebny przejazd dla betonowozu albo HDS-a do rozładunku stropu.
Zanim ruszycie z budową, weźcie kartkę i naszkicujcie sobie plan działki. Zaznaczcie obrys budynku, wjazd, miejsca przyłączy, kierunki, z których będzie potrzebny dostęp dla dużego sprzętu. Następnie wyznaczcie strefy: strefa składowania materiałów ciężkich (pustaki, beton, stal), strefa drewna i materiałów wrażliwych na wilgoć, strefa odpadów, miejsce na toaletę przenośną, miejsce na kontener narzędziowy oraz oczywiście drogi manewrowe.
Generalna zasada: materiały kładziemy tam, gdzie nie będą blokowały kolejnych etapów robót. Jeśli wiecie, że za miesiąc będzie wjeżdżał dźwig do montażu wiązarów dachowych, nie składujcie pustaków w miejscu, w którym ten dźwig będzie musiał stanąć. Jeśli planujecie utwardzenie terenu wokół domu na końcu budowy, świadomie wybierzcie obszar pod paletami w miejscu, które i tak będzie później wymagało wyrównania.
Cement, zaprawy, kleje – wszystko, co reaguje z wilgocią
Materiały workowane to chyba najbardziej wymagająca grupa pod względem warunków składowania. Cement, gotowe zaprawy murarskie, kleje do płytek, gładzie, gipsy – wszystko to jest higroskopijne, czyli chłonie wilgoć z powietrza i z gruntu. Worek cementu pozostawiony na noc na gołej ziemi rano potrafi już być częściowo zbrylony od spodu. Po dwóch–trzech dniach nadaje się tylko do wyrzucenia.
Zasada jest prosta i z niej nie schodzimy: materiały workowane zawsze na paletach, zawsze pod plandeką. Paleta unosi worki na 14–15 cm nad ziemię, co praktycznie eliminuje podciąganie wilgoci od spodu. Plandeka chroni przed deszczem i rosą – pamiętajcie, że nawet w słoneczny dzień nocą skrapla się woda na każdej powierzchni, w tym na workach z cementem.
Drugi aspekt to czas. Producent gwarantuje deklarowane parametry przy określonych warunkach składowania (suche, zadaszone pomieszczenie) i przez określony czas – najczęściej 60 do 90 dni od daty produkcji. To są warunki laboratoryjne. W realiach polskiej budowy, na placu, pod plandeką, której wiatr czasem podwiewa, ten czas jest krótszy. Praktyczna rada: nie kupujcie cementu na zapas. Lepiej zamawiać partiami zgodnie z bieżącym zużyciem, niż mieć paletę cementu, która zaczyna się brykać po sześciu tygodniach.
Materiały wrażliwe na mróz – kleje dyspersyjne, gotowe gładzie, niektóre tynki – w zimowych miesiącach przenosimy do pomieszczenia ogrzewanego. Jeden cykl zamarznięcia w transporcie często nie psuje produktu, ale powtarzające się przemarzanie w workach na placu – owszem.
Pustaki, bloczki, dachówka – palety i stabilność
Pustaki ceramiczne, bloczki silikatowe, gazobeton – przyjeżdżają na budowę spakowane na paletach i zafoliowane. To dobry stan i dobrze, żeby tak zostały aż do murowania. Folia ochronna nie jest tylko marketingowym dodatkiem – chroni przed nasiąkaniem wodą, a w zimie przed marznięciem wody w mikroporach materiału. Pustak nasiąknięty wodą i zamrożony może pękać albo tracić nośność.
Zasady, które stosuję na swoich budowach:
- Palety stawiamy na w miarę równym, twardym podłożu. Świeży humus, błoto czy świeżo zasypany wykop to nie miejsce dla pełnej palety pustaków, która waży tonę. Ona się przekrzywi, czasem wywróci, a w najgorszym przypadku popęka połowa zawartości.
- Nie ustawiamy palet jedna na drugiej, jeśli ciężar górnej zgniata folię i pustaki dolne. Materiały sprzedawane jako „nadające się do sztaplowania" są wyraźnie tak oznaczone – sprawdźcie etykietę, a nie zakładajcie.
- Zachowujemy odstęp od ścian fundamentowych – pełna paleta postawiona tuż przy świeżo zaizolowanej ścianie potrafi uszkodzić folię kubełkową albo dosunąć styropian fundamentowy.
- Nawet zafoliowaną paletę warto przykryć dodatkową plandeką, jeśli ma stać dłużej niż dwa, trzy tygodnie. Folia producenta jest cienka i UV ją niszczy.
Dachówka ceramiczna i betonowa to osobny temat. Każda paleta dachówki to ładunek 1–1,5 tony i kruchy materiał. Stawiamy je tam, gdzie nie będą tłuczone przez ekipę chodzącą po placu. Praktyka: dachówka czeka na rozładunek najlepiej w pobliżu samego budynku, żeby nie wozić jej dwa razy po działce.
Stal zbrojeniowa – odsunąć od gruntu, osłonić od wody
Stal zbrojeniowa B500SP, która przyjeżdża na fundamenty, strop czy słupy żelbetowe, jest materiałem mniej kapryśnym niż cement, ale też wymaga zasad. Najistotniejsza: nie kładziemy prętów bezpośrednio na ziemi. Zarówno gotowe zbrojenie, jak i pojedyncze pręty, kładziemy na podkładach drewnianych, czyli kantówkach lub paletach.
Powód jest prosty. Pręty zbrojeniowe muszą być relatywnie czyste, kiedy trafiają w szalunek. Beton wiąże ze stalą poprzez wypełnianie chropowatej, żebrowanej powierzchni pręta. Jeśli pręt jest pokryty grubą warstwą rdzy, gliny albo, co gorsza, smaru – przyczepność spada. Lekka, powierzchniowa rdza nie jest problemem, ale pręty walające się tygodniami w błocie to już sytuacja, w której kierownik budowy ma prawo żądać oczyszczenia albo wymiany.
Drugi powód: bezpieczeństwo. Pręty rozrzucone luzem na placu to ryzyko skaleczeń i potknięć. Lepiej je posegregować na średnice, odłożyć w wyznaczonym miejscu i przykryć plandeką, jeśli mają czekać na zbrojarza dłużej niż kilka dni.
Drewno konstrukcyjne – najbardziej wymagający materiał na placu
Drewno C24 na więźbę dachową, łaty i kontrłaty to materiał, który źle znosi warunki typowego polskiego placu budowy. Suszone komorowo drewno, za które zapłaciliście porządne pieniądze, ma wilgotność rzędu 18% lub mniej. Dwa tygodnie pod gołym niebem, w deszczu, i ta wilgotność rośnie do 25–30%. Wówczas drewno zaczyna pracować, wykrzywiać się, pojawia się ryzyko pleśni i sinizny.
Drewno konstrukcyjne wymaga trzech rzeczy:
- Odsunięcia od gruntu minimum 20–25 cm. Stosujemy podkłady poprzeczne – kantówki ułożone co 80–100 cm. Pomiędzy kolejnymi warstwami drewna również układamy przekładki, żeby zapewnić cyrkulację powietrza.
- Zadaszenia, czyli plandeki nakrytej z góry, ale tak, żeby boki pozostały otwarte. Drewno musi „oddychać". Plandeka szczelnie owinięta wokół całego stosu działa odwrotnie do zamierzenia – zamyka wilgoć w środku, zamiast chronić przed deszczem.
- Krótkiego czasu składowania. Idealnie drewno przyjeżdża na budowę kilka dni przed montażem więźby, a nie miesiąc wcześniej. Zorganizujcie sobie harmonogram tak, żeby dekarz wchodził na budowę szybko po dostawie.
To samo dotyczy łat, kontrłat oraz desek na pełne deskowanie pod dachówkę płaską. Jak piszę w swojej książce, strugane i suszone łaty to standard, którego nie obniżamy – ale ten standard można zniszczyć w dwa tygodnie nieprawidłowym składowaniem.
Styropian, wełna mineralna, folie
Styropian fasadowy i fundamentowy bardzo źle reaguje z promieniowaniem UV. Po kilku tygodniach na słońcu powierzchnia żółknie i zaczyna się kruszyć. Klejenie do tak zniszczonej powierzchni jest problematyczne. Wniosek praktyczny: styropian składujemy zacieniony, najlepiej pod plandeką lub w pomieszczeniu (po stanie surowym zamkniętym – w garażu, w piwnicy, na poddaszu).
Wełna mineralna jest mniej wrażliwa na słońce, ale zdecydowanie wrażliwa na wodę. Mokra wełna gnie się, traci sprężystość i właściwości izolacyjne. Po wyschnięciu nie odzyskuje pełnej wartości. Dlatego wełnę przechowujemy zafoliowaną fabrycznie i tylko w suchym miejscu. Jeżeli folia opakowaniowa pęknie – naprawiamy ją taśmą lub przekładamy materiał do środka budynku.
Folie paroizolacyjne, kubełkowe, taśmy do okien – to wszystko ma karton lub opakowanie, które chroni przed UV. Trzymajcie je w opakowaniach do momentu użycia, zwłaszcza jeśli planujecie ich montaż za kilka miesięcy.
Stolarka i materiały wykończeniowe – wyłącznie w domu
Okna, drzwi wejściowe, brama garażowa, drzwi wewnętrzne, panele podłogowe, płytki, sanitariaty, baterie, oświetlenie – to materiały, które na placu budowy nie powinny się znaleźć poza budynkiem. Punkt. Dostarczamy je dopiero wtedy, gdy budynek jest na tyle zamknięty, że można je bezpiecznie zmagazynować w środku.
Kolejność realizacji jest tu logiczna. Najpierw montujemy stolarkę otworową – ona jako pierwsza trafia na budowę i od razu idzie do ścian. Po stanie surowym zamkniętym budynek można zacząć traktować jak magazyn dla wszystkiego, co przyjdzie później. Płytki zamawiamy z odpowiednim wyprzedzeniem (terminy producentów potrafią być długie), ale fizycznie trafiają one do domu, kiedy są tynki i zaczyna się wykończeniówka. Drzwi wewnętrzne, panele, meble – w okolicach końca robót.
Co bardzo istotne – warto zajrzeć do swojej polisy ubezpieczeniowej dla domu w budowie. W typowych polisach ochrona od kradzieży zaczyna obowiązywać dopiero po osiągnięciu stanu surowego zamkniętego, często z dodatkowym wymogiem zamontowanego alarmu lub stałej ochrony. Oznacza to, że trzymanie w niezamkniętym budynku drogich materiałów wykończeniowych to ryzyko, którego ubezpieczyciel może nie pokryć. Nie wnoście do środka piętrowego stosu paneli czy kompletów ceramiki, dopóki dom nie ma drzwi, okien i – zgodnie z OWU – wymaganych zabezpieczeń.
Logistyka – drogi manewrowe, dostęp dla ciężarówek, sąsiedzi
Plac budowy musi działać. To znaczy, że materiały trafiają na miejsce dostawami, które trzeba rozładować w sensownym czasie – więcej o tym, jak ustawić transport materiałów budowlanych, piszę osobno. Kierowca betonowozu nie będzie godzinami szukał drogi do wyznaczonej strefy, a HDS musi mieć fizyczne miejsce na rozłożenie podpór. Jeśli składujecie materiały tak, że blokują przejazd, każda dostawa staje się problemem.
Na co zwracam uwagę:
- Brama wjazdowa i pierwsze 15–20 metrów za nią muszą być zawsze drożne. Tu nigdy nie składujemy materiałów na dłużej.
- Po stronie, z której będzie wjeżdżał beton, dźwig albo HDS, zostawiamy szeroki pas dojazdowy. Standardowy HDS potrzebuje minimum 3 metrów szerokości i miejsca na podpory boczne.
- Nie składujemy nic na działce sąsiada – nawet jeśli jest pusta, nawet jeśli sąsiad „pewnie się nie zorientuje". To prosta droga do konfliktu, który będzie ciągnął się przez całą budowę.
- Pamiętajcie o czystości drogi dojazdowej. Każda ciężarówka wyjeżdżająca z placu zostawia błoto. Jak piszę w książce o organizacji budowy – z wykonawcą umawiamy się od razu, że dba o uprzątnięcie ewentualnych zabrudzeń.
Najczęstsze błędy w składowaniu – czego unikać
Na podstawie wielu lat obserwacji wymienię błędy, które kosztują najwięcej, a są bardzo łatwe do uniknięcia.
Worek cementu lub palety zaprawy bezpośrednio na gruncie. Mówiłem już o tym, ale to powtarzalny problem. Zawsze paleta, zawsze plandeka.
Drewno owinięte szczelnie folią. Folia chroni przed deszczem od góry, ale boki muszą być otwarte. W zamkniętym opakowaniu drewno zacznie pleśnieć w ciągu kilku dni.
Pustaki na świeżo zasypanym wykopie. Świeżo zasypany grunt osiada, paleta się przekrzywia, materiał spada. Czekamy z postawieniem palet, aż grunt się ustabilizuje, albo kładziemy je w innym miejscu.
Stal zbrojeniowa pozostawiona na zimę pod gołym niebem. Powierzchniowa rdza nie jest problemem, ale jeśli stal leży tygodniami w wodzie, rdza wchodzi głębiej i ubytek przekroju zaczyna mieć znaczenie. To powód do wymiany prętów.
Stolarka okienna postawiona „na chwilę" na zewnątrz. Każde przesunięcie, każdy podmuch, każde uderzenie deszczu, który zacieka pod folię – to ryzyko uszkodzenia profili lub szyb. Okna trafiają na budowę w dniu montażu albo dzień wcześniej, do zamkniętego pomieszczenia.
Składowanie materiałów wykończeniowych w piwnicy bez kontroli wilgotności. Świeża piwnica potrafi przez wiele tygodni oddawać wilgoć z betonu. Panele, drzwi, meble w takim środowisku mogą się rozwarstwić lub spaczyć. Najpierw dom musi „przeschnąć", potem wnosimy wykończeniówkę.
Bezpieczeństwo i odpowiedzialność
Kilka słów o aspektach formalnych. Na placu budowy pracuje wiele osób – Wasi wykonawcy, dostawcy, kierowca koparki, kierownik budowy, czasem sąsiad, który przyszedł zerknąć. Każda z tych osób może coś uszkodzić, potknąć się, zostać zranioną. Jak wspominam w swojej książce, każda firma pracująca na Waszej budowie powinna mieć polisę OC. Sprawdzajcie to w umowach.
Wasza polisa ubezpieczeniowa na dom w budowie pokrywa zdarzenia takie jak pożar, wichura, uszkodzenia mechaniczne – ale w określonych warunkach. Materiały leżące poza budynkiem mogą być w niej uwzględnione lub nie, zależnie od zakresu polisy. Przeczytajcie OWU. To pół godziny pracy, które oszczędzają miesiące nerwów.
I rzecz, o której często się zapomina: plac budowy powinien być ogrodzony, a co najmniej oznaczony tablicami informacyjnymi. To nie tylko kwestia ochrony przed kradzieżą – to również Wasza ochrona przed odpowiedzialnością cywilną w przypadku, gdyby ktoś wszedł na teren budowy i zrobił sobie krzywdę.
Podsumowanie – myślenie systemowe o placu budowy
Plac budowy to żywy organizm. Materiały na nim przyjeżdżają, są przechowywane, zużywane, a odpady wywożone. W każdym momencie organizacja przestrzeni wpływa na to, co się dzieje za tydzień, za miesiąc i za pół roku. Nie da się zaplanować wszystkiego idealnie – pogoda zaskakuje, dostawy się przesuwają, ekipy zmieniają tempo. Ale można zaplanować zasady, którymi będziecie się kierować przez całą budowę.
Te zasady są w gruncie rzeczy proste: materiały suche, na paletach, w wyznaczonym miejscu, niezakłócające ruchu na działce, chronione przed warunkami atmosferycznymi proporcjonalnie do swojej wrażliwości, a w przypadku materiałów wykończeniowych – wyłącznie wewnątrz zamkniętego budynku. Stosowanie tych zasad nie wymaga inwestycji w drogi sprzęt. Wymaga uwagi, kawałka kartki na początku budowy i odrobiny dyscypliny w trakcie.
Jeśli traktujecie plac budowy jak miejsce, w którym pracują profesjonaliści za poważne pieniądze – wówczas materiały, które tam trafiają, też zasługują na profesjonalne traktowanie. To nie kosmetyka. To sposób, żeby Wasz dom powstał dokładnie tak, jak go zaplanowaliście.
Powyższe zasady opisują praktykę składowania materiałów na typowej budowie domu jednorodzinnego. Konkretne wymagania dla Waszej budowy mogą się różnić w zależności od specyfiki materiałów (karty techniczne producentów), warunków pogodowych, sezonu, lokalizacji działki oraz stosowanych technologii. W przypadku wątpliwości skonsultujcie szczegóły z kierownikiem budowy lub wykonawcą realizującym dany etap robót.
